규제가 실제로 숫자를 깎았습니다
이 글은 데이터센터 규제를 가벼운 소식으로 취급하려고 쓰는 것이 아닙니다. 오히려 이번 사건이 지금까지 나온 규제 소식 가운데 가장 무거운 축에 든다는 점부터 확인하고 시작하겠습니다.
처음으로 공식 기관의 전망이 움직였습니다

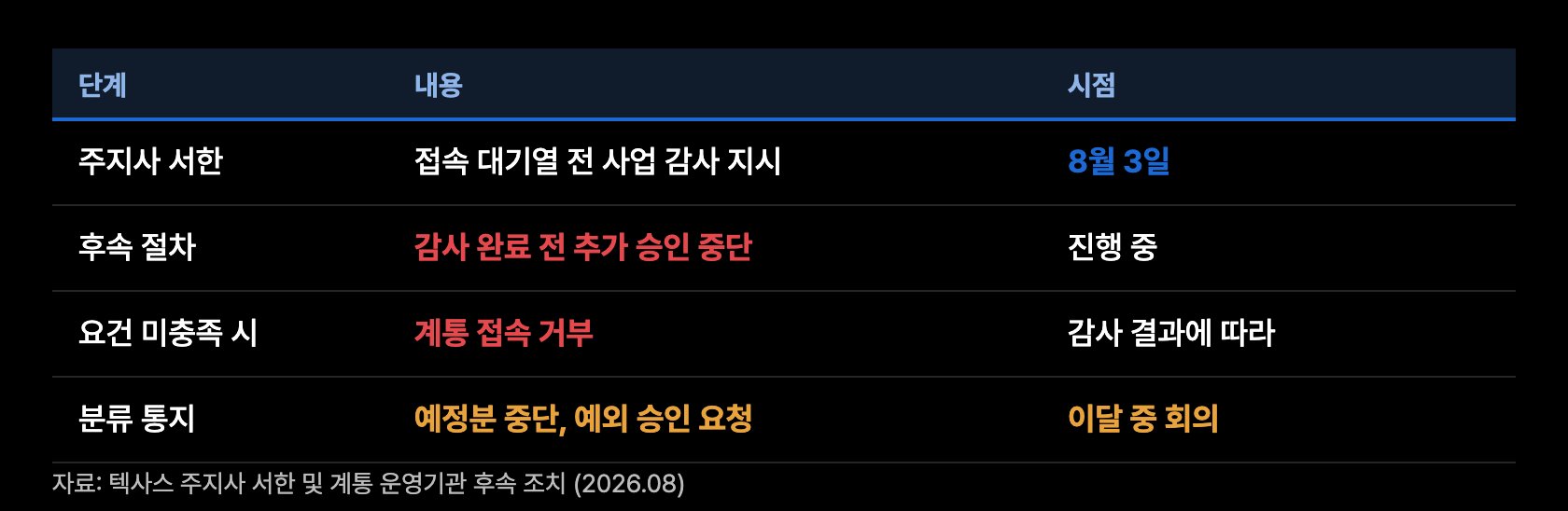

텍사스 주지사는 8월 3일 주 공익사업위원회와 계통 운영기관에 서한을 보내, 계통 접속 절차를 밟고 있는 모든 데이터센터 사업을 먼저 감사한 뒤에야 추가 승인을 진행하라고 요구했습니다. 감사가 끝나기 전에는 후속 절차가 진행되지 않고 요건을 채우지 못한 사업은 접속이 거부될 수 있으므로, 사실상 신규 데이터센터의 계통 연결이 멈춘 상태입니다.

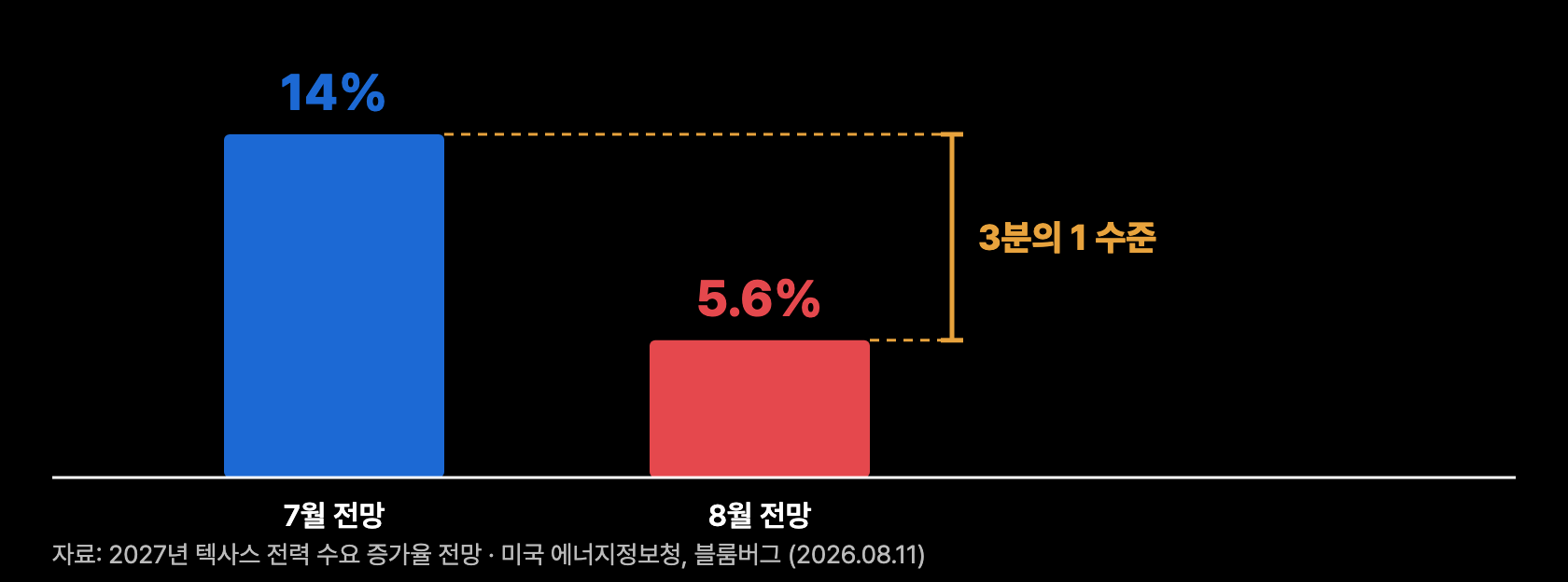

그 결과가 며칠 만에 공식 통계에 나타났습니다. 미국 에너지정보청은 2027년 텍사스 전력 수요 증가율 전망을 7월에 제시했던 값에서 크게 낮췄는데, 기존 전망대로였다면 최근 10년 사이 가장 높은 증가율을 기록할 예정이었습니다. 이 대목이 중요한 이유는 지금까지 데이터센터 규제 소식이 대부분 지방정부 조례나 주지사 행정명령처럼 건수로만 세어지던 것이었던 반면, 이번에는 연방 통계기관이 실제 수요 전망 숫자를 내렸기 때문입니다.

규제에서 시작해 승인 정지를 거쳐 공식 수요 전망 하향까지 이어지는 경로가 처음으로 끝까지 이어졌습니다. 이 점에서 이번 사건은 앞선 규제 소식들과 성격이 다릅니다.
대기열은 이미 감당할 수 없는 크기였습니다

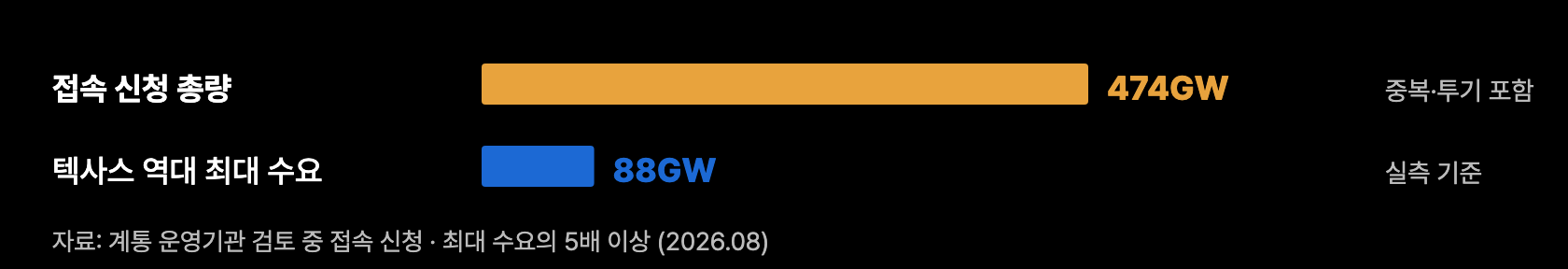

감사가 나온 배경도 함께 봐야 합니다. 계통 운영기관이 검토하고 있는 접속 신청 규모는 텍사스 역대 최대 전력 수요의 다섯 배를 넘고 그중 대부분이 데이터센터에서 나온 것인데, 이 정도 규모를 그대로 받아들이면 원자력발전소 수백 기에 해당하는 발전설비를 새로 지어야 한다는 계산이 나옵니다.
여기서 한 가지를 구분해야 합니다. 접속 신청은 실제로 지어질 사업만 들어오는 목록이 아니어서 같은 사업자가 여러 곳에 중복으로 신청하기도 하고 부지만 확보한 단계에서 순서를 잡아 두려고 미리 넣기도 하기 때문에, 대기열 숫자와 실제로 실현될 수요 사이에는 원래부터 큰 차이가 있고 이 차이는 텍사스만의 현상도 아닙니다. 감사의 명분이 정확히 이것입니다. 어느 것이 실제 사업인지 가려내겠다는 뜻입니다.

그러니 대기열 숫자와 수요 전망 숫자를 같은 잣대로 놓고 비교하면 안 됩니다. 앞은 신청서의 합계이고 뒤는 실현 기대치입니다. 이번 감사는 그 차이를 줄이려는 절차입니다.
텍사스만의 일이 아닙니다

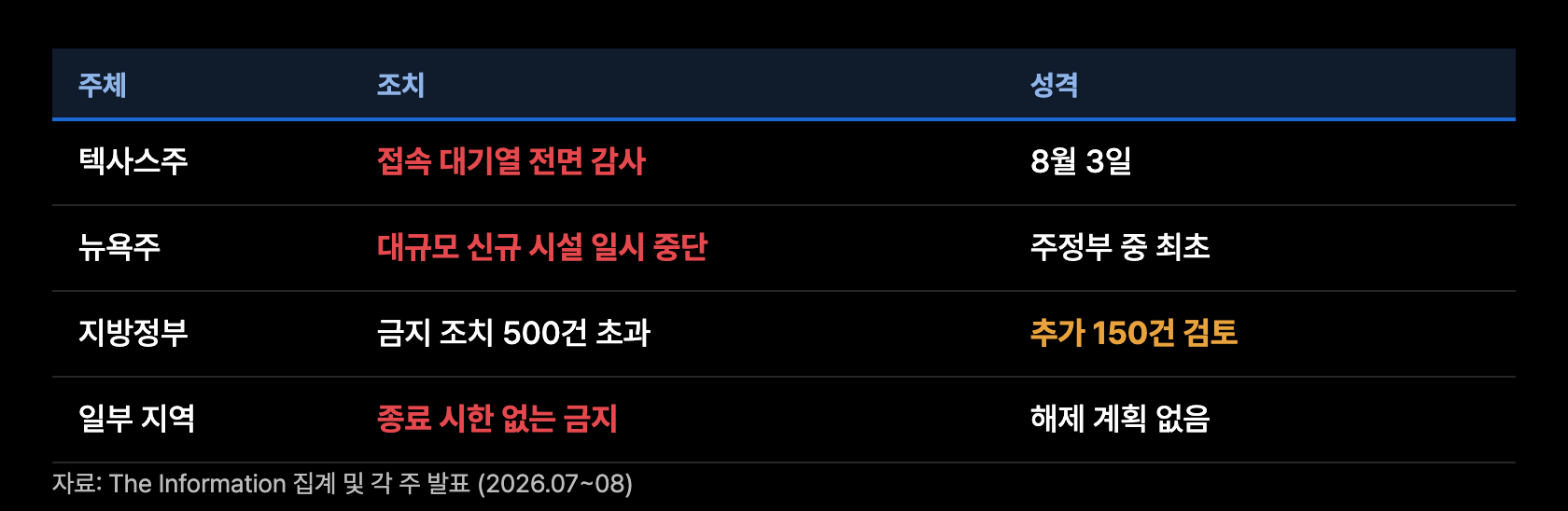

같은 방향의 움직임이 다른 주에서도 나오고 있습니다. 뉴욕주는 7월에 미국 주정부 가운데 처음으로 대규모 신규 데이터센터에 대한 일시 중단 조치를 시행했고, 여러 주가 비슷한 정책을 검토 중입니다.
지방정부 차원으로 내려가면 규모가 더 큽니다. 미국에서 데이터센터를 막는 조치가 500건을 넘어섰고 추가로 150건 이상이 검토되고 있다는 집계가 나와 있으며 일부 지역에서는 종료 시한을 아예 정하지 않은 금지 조치까지 도입됐는데, 대형 인공지능 데이터센터를 유치한 지역에서 오히려 그 주변 지방정부들이 잇따라 금지 조치를 통과시킨 사례까지 확인되는 것을 보면 이 흐름이 특정 정치 성향이나 특정 지역의 문제가 아니라는 점이 드러납니다.

정리하면 데이터센터에 대한 지역의 저항은 일시적 반응이 아니라 흐름으로 굳어지고 있습니다. 이 판단에는 저도 동의합니다. 그래서 이 글의 질문은 규제가 실제인가가 아니라, 그 규제가 전력 설비 회사의 실적에 언제 도착하는가입니다.
감사의 목적이 축소가 아닐 수도 있습니다
한 가지 더 짚어야 할 것이 있습니다. 이번 조치를 데이터센터를 줄이겠다는 뜻으로만 읽으면 방향을 놓칠 수 있다는 점입니다.

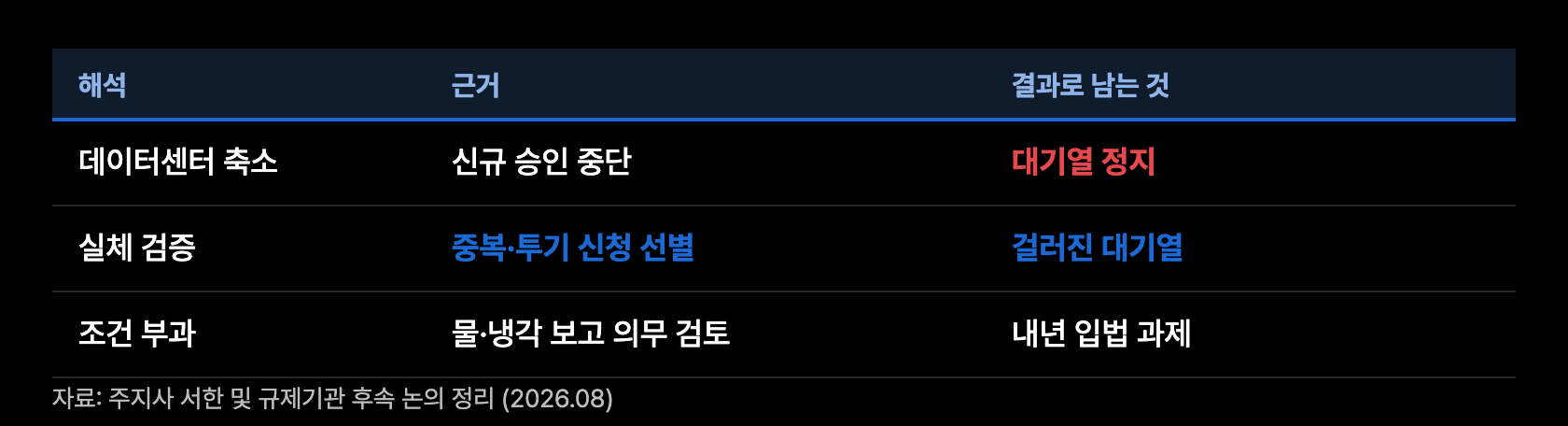

주지사 서한과 계통 운영기관의 후속 조치를 함께 보면 이번 감사의 초점은 사업의 실체를 가리는 데 맞춰져 있는데, 접속 대기열에 실체 없는 신청이 섞여 있으면 계통 운영기관은 필요 없는 발전 설비와 송전선을 계획하게 되고 그 비용은 결국 전기 요금으로 돌아오기 때문입니다. 실제로 물과 냉각 방식에 대한 보고 의무를 내년 입법 과제로 검토한다는 이야기까지 함께 나오고 있어서, 이 흐름은 데이터센터를 막는다기보다 조건을 붙여 받겠다는 쪽에 가깝습니다.

그렇다면 감사가 끝난 뒤에 남는 것은 걸러진 대기열입니다. 걸러진 목록은 숫자가 줄어들지만 실현 가능성은 오히려 올라갑니다. 이 점이 3부에서 다룰 시차 이야기와 이어집니다.
그런데 같은 주에 주문은 사상 최대였습니다
규제 소식이 나온 바로 그 주에 정반대 방향의 숫자가 함께 나왔습니다.
2분기 가스터빈 주문이 역대 최대입니다

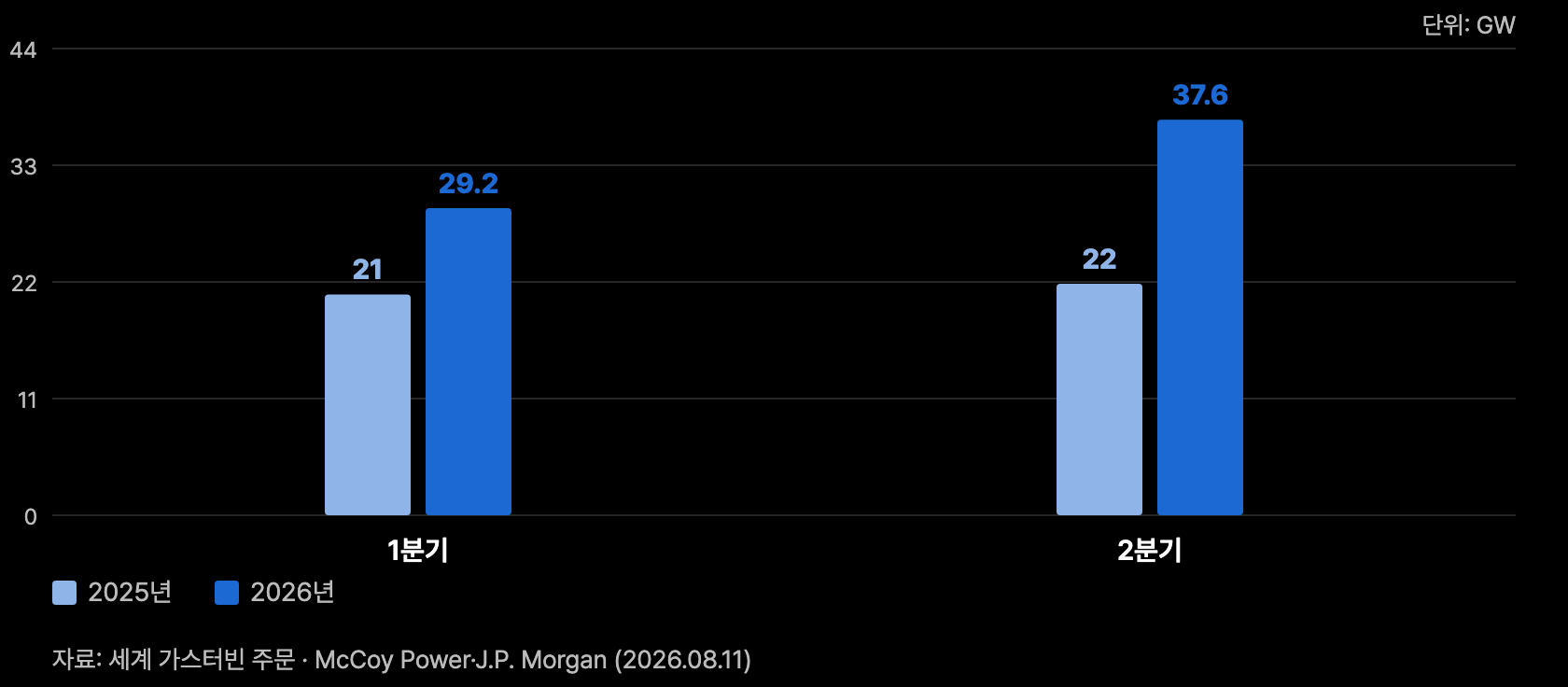

미국 제이피모건이 발전설비 시장을 분기마다 집계하는 자료에 따르면 2분기 세계 가스터빈 주문은 사상 최대를 기록했고, 전년 같은 기간과 견주면 7할 넘게 늘었으며 직전 분기 대비로도 크게 증가했습니다. 상반기 누적치를 연간으로 환산하면 작년 한 해 물량을 훌쩍 웃도는 수준이 나옵니다.

제조사별로 나눠 보면 주문이 특정 회사 한 곳에 몰린 것이 아니라 상위 업체 전반에서 함께 늘었다는 점이 확인되는데, 지멘스에너지와 지이버노바가 나란히 두 자릿수 기가와트 규모를 받았고 미쓰비시파워와 베이커휴즈도 전년 대비 늘었으며 이들 회사가 각자의 실적 발표에서 밝힌 내용까지 서로 어긋나지 않습니다. 지이버노바는 발전 부문 수주가 전년 대비 두 배 넘게 늘면서 가스터빈 수주 잔고가 직전 분기보다 크게 불어났고 올해 말까지 계약 물량이 더 늘어날 것으로 본다고 밝혔으며, 지멘스에너지의 가스 서비스 부문 수주도 사상 최대를 기록했습니다.
세 회사가 든 수요 원인도 같습니다. 데이터센터 전력, 액화천연가스 설비 건설, 그리고 계통 신뢰도 확보입니다.
짧은 시간에 공급할 수 있는 제품이 특히 많이 팔렸습니다

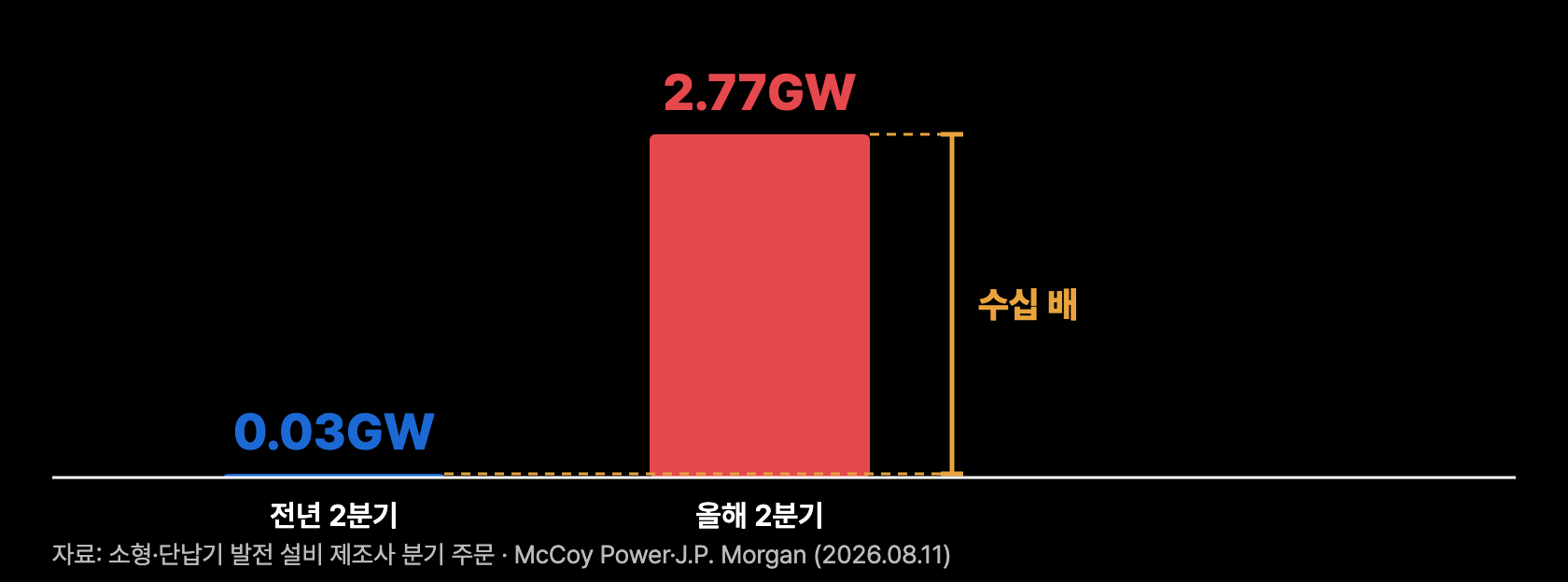

주문 내역에서 눈에 띄는 대목이 하나 있습니다. 대형 발전소용 터빈이 아니라 규모가 작고 설치가 빠른 제품을 만드는 업체의 주문이 전년 대비 수십 배로 늘었다는 점입니다.
이 업체가 받은 물량의 상당 부분이 데이터센터용이고 납품 시점이 2027년 중반으로 잡혀 있다는 점을 함께 놓고 보면, 발주처가 계통 연결 순서를 기다리는 대신 자기 부지에 발전 설비를 두는 쪽으로 방향을 틀고 있다는 사실을 읽을 수 있습니다. 계통에 연결하려면 대기열에서 몇 해를 기다려야 하지만 자체 발전은 그 기다림을 건너뛸 수 있고, 규제가 강해질수록 이 선택의 값어치는 오히려 커집니다.

즉 규제가 계통 접속을 막을수록 자체 발전 수요는 오히려 늘어납니다. 이 경로는 데이터센터 규제와 전력 설비 수요가 같은 방향으로 움직이지 않는 두 번째 이유입니다. 첫 번째 이유가 시차라면 이것은 대체 경로입니다.
제조사들이 관리하는 문제가 바뀌었습니다
이 산업을 오래 지켜본 사람에게 지금 상황은 낯선 그림입니다. 가스터빈 업계는 지난 10년 가운데 대부분의 기간을 설비가 남아도는 문제를 관리하는 데 썼고 그래서 이 산업의 기본 걱정거리는 언제나 공급 과잉이었는데, 지금은 세 회사가 모두 여러 해 앞까지 채워진 수주 잔고를 어떻게 소화할지를 관리하고 있습니다.

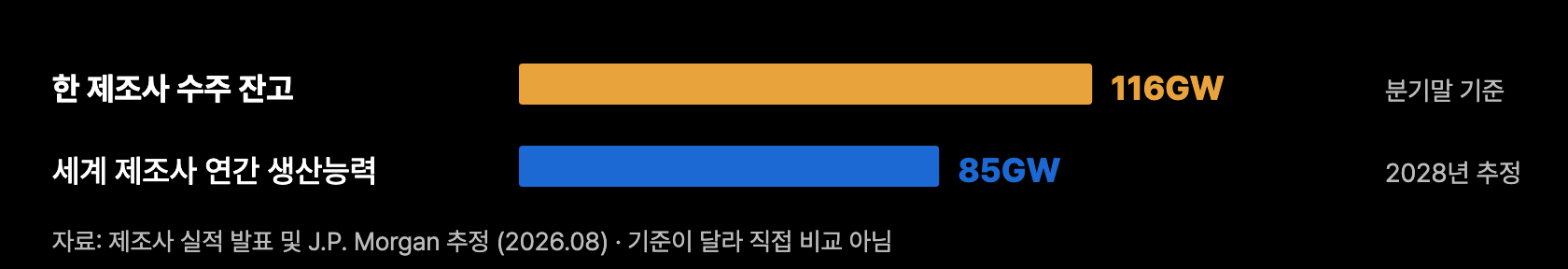

지이버노바의 가스터빈 수주 잔고는 올해 말까지 더 늘어날 것으로 회사가 전망하고 있고, 제이피모건이 추정한 2028년 세계 제조사 생산 능력과 견주면 잔고가 연간 생산 능력을 크게 웃도는 수준입니다. 지금 주문을 넣으면 언제 받을 수 있는지가 이 산업의 새로운 제약이 됐습니다.

가격도 같은 방향으로 움직였습니다. 북미에서 진행 중인 수십 개 사업을 기준으로 집계한 자료를 보면 2030년 가동 예정인 복합화력 사업의 설비 투자 단가가 지난해 대비 세 배 가까이 올랐고 지역에 따라서는 그보다 높은 값이 거론되고 있는데, 이는 발주처가 웃돈을 주고서라도 생산 순서를 앞당기려 하고 있다는 뜻입니다. 수요가 공급을 앞지르면 가격이 오릅니다. 지금이 그 상태입니다.
두 사실이 공존하는 이유는 시차입니다
이제 1부와 2부를 이어 보겠습니다. 두 숫자가 같은 주에 나왔는데 방향이 반대인 이유는 서로 다른 시점을 가리키고 있기 때문입니다.
규제가 멈춘 것은 올해와 내년입니다
텍사스 감사가 멈춰 세운 것은 지금 접속 절차를 밟고 있는 사업들인데, 이들은 대체로 앞으로 1년에서 2년 안에 전력을 받아 가동을 시작할 예정이던 사업이므로 감사로 일정이 밀리면 그 영향은 올해와 내년의 전력 수요에 그대로 나타나며 미국 에너지정보청이 2027년 전망을 낮춘 것도 정확히 이 경로를 반영한 것입니다.
블룸버그 산하 조사기관은 이번 감사로 지연될 수 있는 데이터센터 부하 규모와 그에 따른 사업 비용을 추정했는데, 규모로 보면 상당하지만 시점은 모두 내년까지에 몰려 있습니다.
터빈 주문이 채우는 것은 2028년 이후입니다
반면 지금 들어오는 가스터빈 주문은 당장 전력을 만들지 못합니다. 제조사들이 지금 채우고 있는 것은 2028년에서 2030년 사이의 생산 일정이고 앞서 언급한 소형 제품조차 납품이 2027년 중반으로 잡혀 있어서 가장 빠른 물량도 1년 이상 걸리는데, 이 물량이 실제 매출로 잡히는 시점은 그보다 더 뒤입니다.

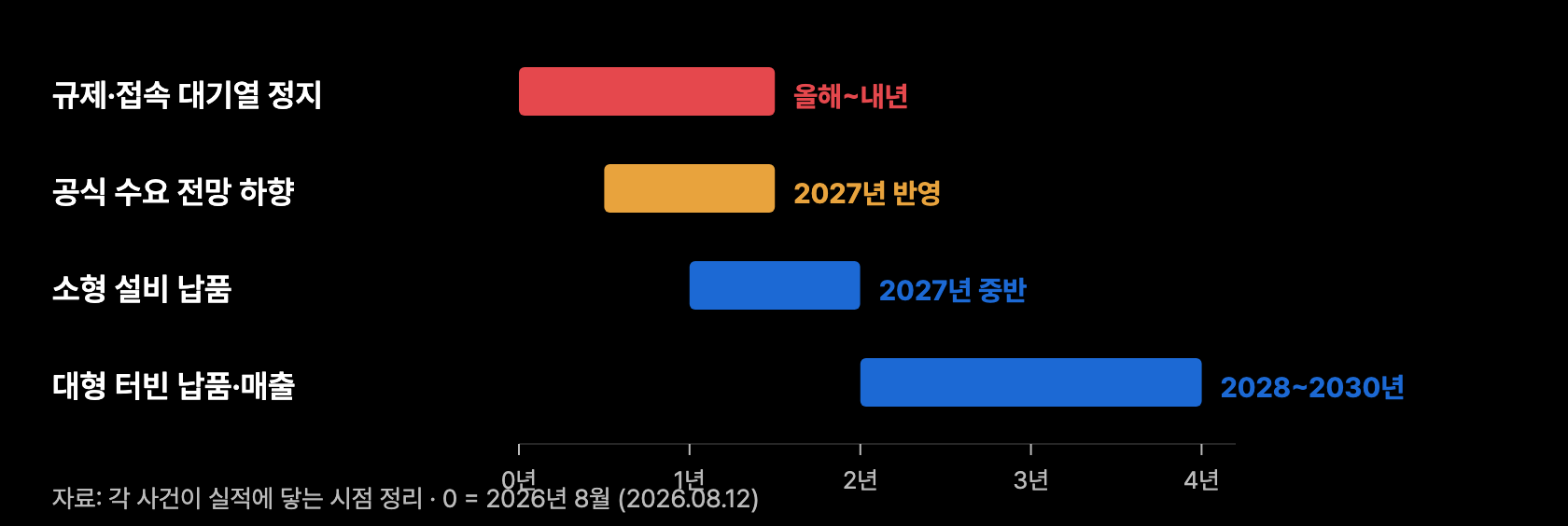

여기서 이 글의 핵심이 나옵니다. 규제 뉴스가 가리키는 시점과 설비 주문이 가리키는 시점 사이에 2년에서 4년의 간격이 있습니다. 그래서 규제 소식이 나온 날 전력 설비 회사의 주가가 빠지는 것은 정보의 성격과 맞지 않는 반응입니다. 그 소식이 실적에 닿으려면 지금 채워지고 있는 일정이 다 소진된 뒤여야 합니다.
그래도 언젠가는 도착합니다
다만 시차가 있다는 말이 영향이 없다는 뜻은 아닙니다. 규제가 계속되면 언젠가는 주문에도 나타납니다.
그 시점을 가늠하는 방법은 지금 잔고가 언제까지를 덮고 있는지를 보는 것입니다. 잔고가 2029년까지 차 있다면 그 이후 일정을 채워야 하는 시기에 규제 영향이 드러나며, 그 전까지는 규제 소식이 늘어나도 주문과 매출은 계속 좋게 나옵니다. 그래서 이 산업에서는 실적이 좋을 때 이미 위험이 쌓이고 있을 수 있고, 반대로 나쁜 소식이 쏟아질 때 실적은 여전히 좋을 수 있습니다.
투자 판단에서 이 구분이 필요한 이유가 여기 있습니다. 지금 확인해야 할 것은 규제의 건수가 아니라 그 규제가 몇 년치 일정 뒤에 도착하는가입니다.
그래서 무엇을 보고 판단할 것인가

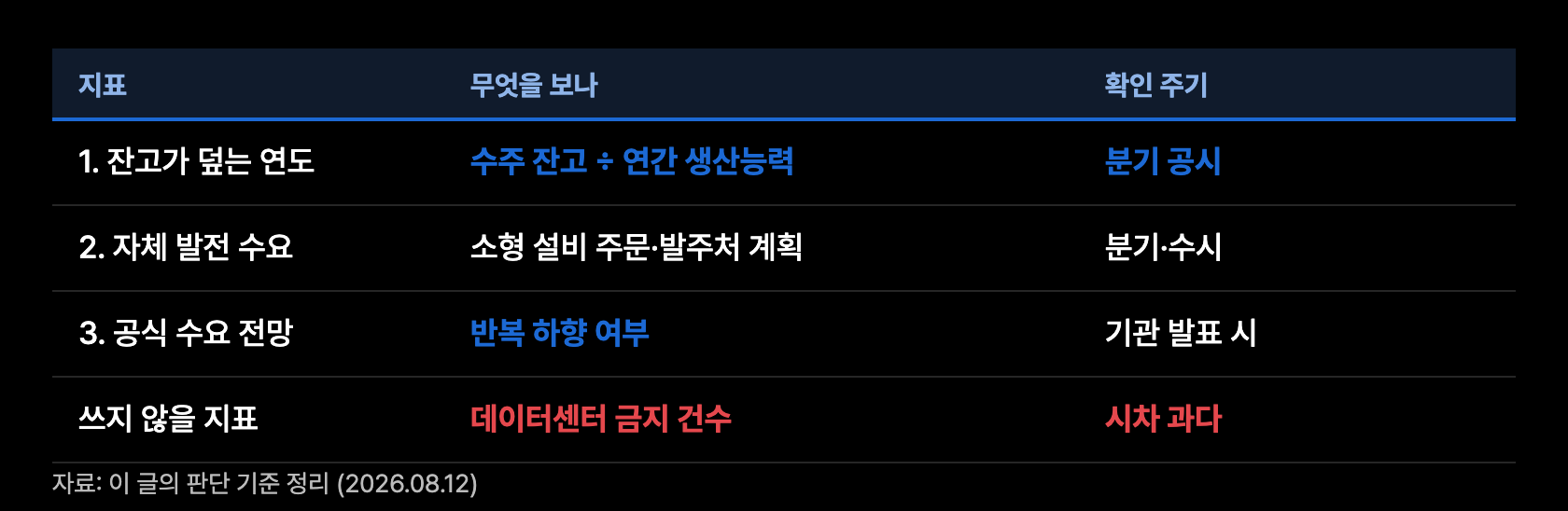

여기가 이 글의 본체입니다. 규제 뉴스 대신 볼 지표 세 가지를 제안하겠습니다.
첫 번째 지표, 수주 잔고가 덮고 있는 연도
가장 중요한 지표입니다. 회사가 밝힌 수주 잔고가 몇 년치 생산 일정에 해당하는지를 계산하면 규제 영향이 실적에 닿기까지 남은 시간이 나옵니다.
계산 방법은 간단합니다. 수주 잔고를 연간 생산 능력으로 나누면 되는데, 이 값이 3년이라면 앞으로 3년치 매출은 이미 정해져 있다는 뜻이므로 그 기간에 쏟아지는 규제 소식은 전부 4년 차 이후의 문제이고, 반대로 이 값이 1년 아래로 내려가는 순간부터는 같은 소식이 곧바로 다음 분기 실적에 걸리기 시작합니다.
이 지표의 장점은 회사가 분기마다 공시한다는 점입니다. 추정이나 해석이 필요 없습니다.
두 번째 지표, 자체 발전 수요의 방향
두 번째는 계통 연결을 기다리지 않고 자체 발전을 선택하는 사업의 비율입니다. 2부에서 확인한 대로 규제가 계통 접속을 막으면 자체 발전 수요가 늘어나기 때문에, 이 두 숫자는 반대 방향으로 움직입니다.

확인 방법은 소형 발전 설비 제조사의 주문 추이와 데이터센터 사업자의 자체 발전 계획 발표입니다. 이 수요가 계속 늘어난다면 규제의 순효과는 시장이 걱정하는 것보다 작습니다. 반대로 자체 발전 수요까지 함께 꺾이면 그때는 수요 자체가 줄고 있다는 신호입니다.
세 번째 지표, 공식 기관의 수요 전망이 반복해서 내려가는가
세 번째는 이번에 처음 움직인 지표입니다. 미국 에너지정보청의 지역별 전력 수요 전망이 한 번 내려간 것은 특정 사건의 반영일 수 있지만, 두 번 세 번 반복해서 내려가면 그것은 추세입니다.

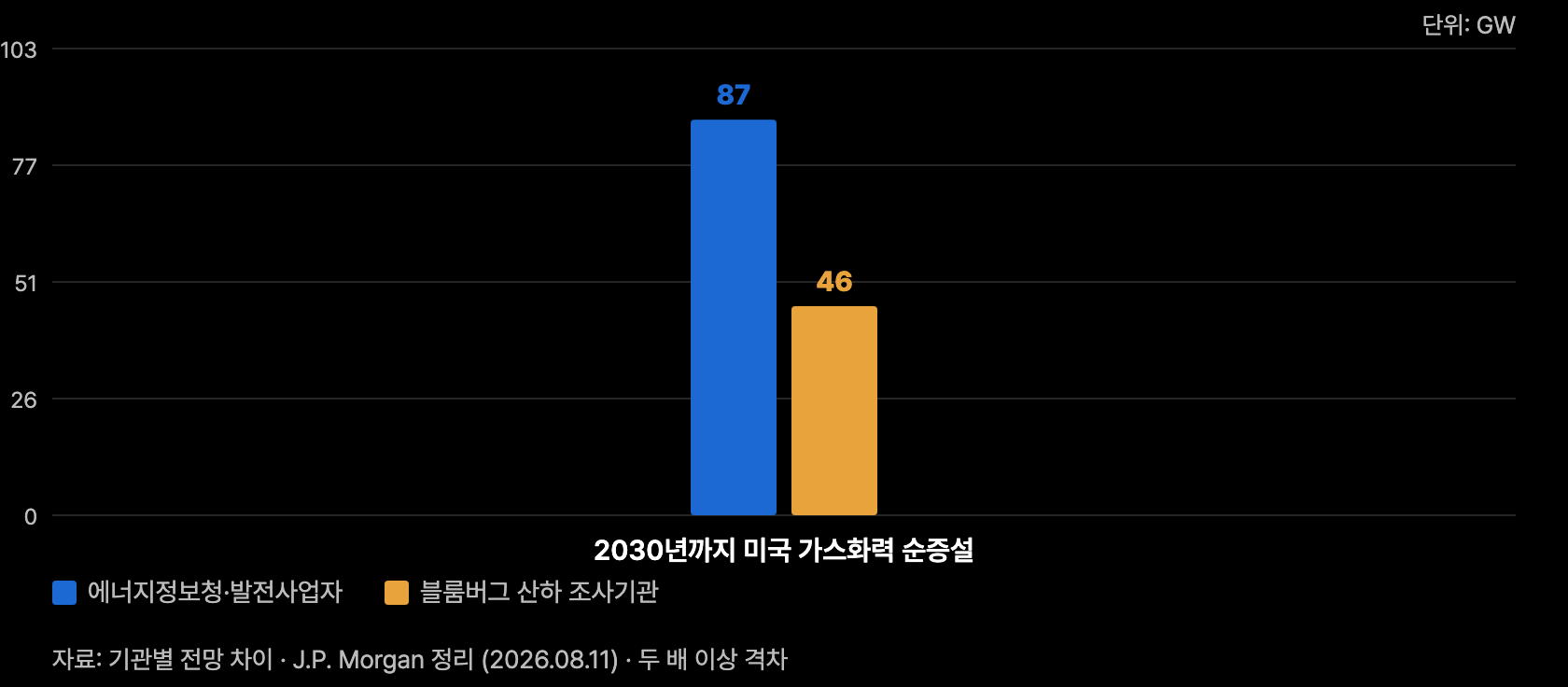

여기서 함께 알아 둘 것이 있습니다. 미국의 가스화력 순증설 전망은 기관마다 크게 다릅니다. 에너지정보청과 대형 발전 사업자가 제시한 값과 블룸버그 산하 조사기관이 제시한 값은 두 배 넘게 벌어져 있는데, 재생에너지와 소형 발전기의 침투율을 어떻게 가정하는지에 따라 결과가 달라지기 때문입니다.

그래서 전력 수요 전망을 인용할 때는 어느 기관의 숫자인지를 반드시 함께 봐야 합니다. 두 배 차이가 나는 숫자들 사이에서 하나만 골라 쓰면 결론도 그 선택을 따라갑니다.
규제 건수는 지표로 쓰기 어렵습니다
반대로 지표로 쓰기 어려운 것도 정리해 두겠습니다. 데이터센터 금지 조치의 건수입니다.
이 숫자는 늘어나기만 하고 줄어드는 법이 없으며 조치 하나하나의 크기도 제각각이라 작은 마을 열 곳에서 조례가 통과된 소식과 기가와트 규모 사업 하나가 막힌 소식이 같은 무게로 세어지는데, 무엇보다 이 숫자에서 제조사 실적까지 가는 경로가 너무 길어서 건수가 늘어난 시점과 매출이 흔들리는 시점 사이에 몇 해가 놓입니다. 예측에 쓰기에는 시차가 지나칩니다.
이 기준으로 지난 한 달을 다시 읽으면
새로 만든 기준은 과거에 대입해 봐야 쓸모가 확인되므로, 지난 한 달간 이 섹터에서 벌어진 일들을 이 기준으로 다시 읽어 보겠습니다.

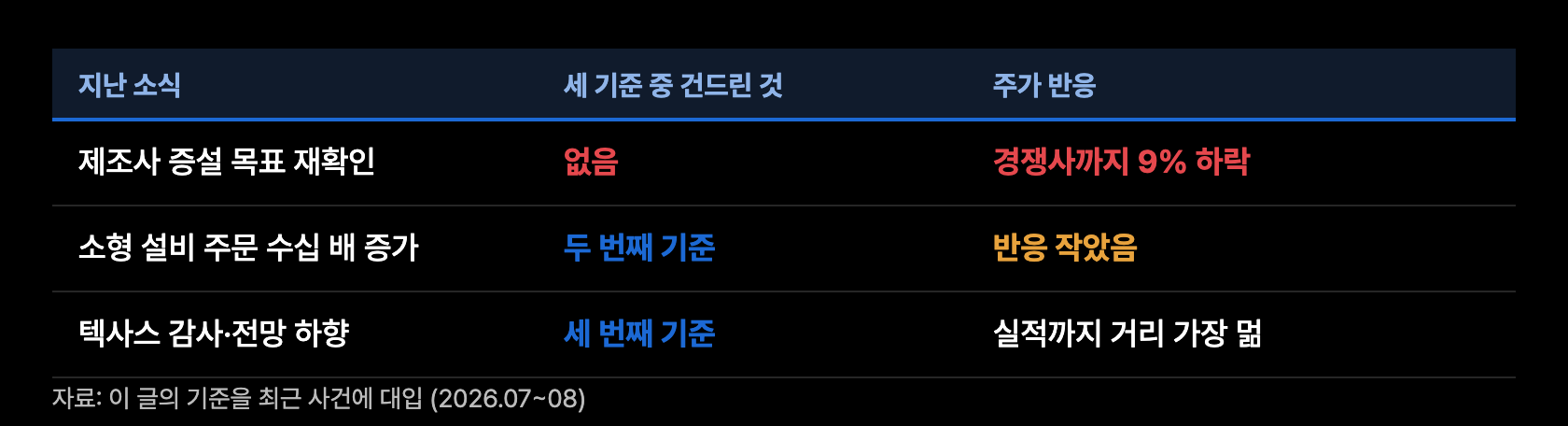

먼저 지난달의 증설 계획 발표 사건입니다. 한 제조사가 이미 밝혔던 생산 목표를 다시 확인했을 뿐인데 경쟁사 주가까지 하루에 9% 가까이 빠졌는데, 첫 번째 기준을 적용하면 이 소식은 수주 잔고를 전혀 건드리지 않았고 두 번째 기준인 자체 발전 수요도 바꾸지 않았으며 세 번째 기준인 공식 수요 전망과도 무관했습니다. 세 기준 어느 것도 움직이지 않았는데 주가는 움직였습니다.
반대로 시장이 크게 반응하지 않은 소식이 하나 있습니다. 자체 발전용 소형 설비 주문이 전년 대비 수십 배로 늘었다는 집계인데, 이 소식은 두 번째 기준을 정면으로 건드립니다. 규제가 계통 접속을 막을수록 이 수요가 커진다는 것을 실제 주문으로 보여 준 자료이기 때문입니다.

이번 텍사스 감사는 세 번째 기준을 처음으로 움직인 사건입니다. 그래서 이 소식만큼은 무겁게 볼 값어치가 있고, 저도 1부에서 그렇게 적었습니다. 다만 세 번째 기준은 세 가지 가운데 실적에 닿는 거리가 가장 먼 지표입니다. 첫 번째 기준이 함께 움직이기 전까지는 제조사의 실적이 아니라 발주처의 일정 문제로 남습니다.
예상되는 반론 다섯 가지
여기까지 읽고 나면 떠오를 반론들이 있습니다. 제가 먼저 꺼내고 답하겠습니다.
주문은 취소될 수 있다
가장 강한 반론입니다. 수주 잔고는 계약일 뿐이고 발주처가 사업을 접으면 취소될 수 있으므로 잔고를 확정된 매출처럼 읽으면 안 된다는 지적입니다.
맞는 지적이고 실제로 이 산업은 과거에 대규모 취소를 겪은 적이 있습니다. 다만 지금은 조건이 다릅니다. 설비가 남아돌던 시기에는 발주처가 계약을 취소했다가 나중에 다시 주문해도 금방 받을 수 있었으므로 취소의 비용이 거의 없었지만 지금은 다시 줄을 서면 몇 해를 기다려야 하기 때문에, 취소는 확보해 둔 생산 순서를 영영 잃는 결정이 됩니다.
증설이 끝나면 공급 과잉이 온다
두 번째 반론은 제조사들이 지금 생산 능력을 늘리고 있으니 몇 해 뒤에는 다시 남아돌 것이라는 지적입니다. 실제로 주요 제조사들이 2028년 이후 생산 능력 확대 계획을 내놓았습니다.
여기서 이 산업의 반복되는 오해 하나를 짚고 넘어가겠습니다. 지난달 한 제조사가 이미 여러 차례 밝힌 생산 목표를 다시 확인했을 뿐인데도 공급 과잉 논쟁이 다시 불붙으면서 경쟁사 주가까지 하루에 9% 가까이 떨어진 일이 있었습니다. 새로운 내용이 없었는데 반응이 나온 것입니다.

이 반응이 나오는 이유는 증설 의향과 확정된 투자를 구분하지 않기 때문입니다. 2030년 이후를 겨냥한 증설 계획은 지금 당장 돈을 넣어야 하는 결정이 아니어서 수요가 꺾이면 그대로 접을 수 있고, 실제로 제조사들이 실적 발표에서 반복해 강조하는 말이 규율입니다. 공급 과잉을 걱정하려면 계획 발표가 아니라 실제 설비 투자 집행을 봐야 합니다.
시차 이야기는 결국 나중에 나빠진다는 뜻 아닌가
세 번째 반론은 방향이 다릅니다. 시차가 있다는 말은 지금 좋아 보일 뿐 결국 나빠진다는 뜻이니 미리 파는 것이 맞지 않느냐는 지적입니다.
논리적으로는 성립하지만 실행에서는 어렵습니다. 몇 해 뒤에 도착할 나쁜 소식을 지금 반영하려면 그 사이 기간의 실적을 통째로 포기해야 하는데 그 기간이 3년이라면 3년치 이익과 배당을 미리 버리는 셈이고, 게다가 그 사이에 수요가 다시 늘어나거나 규제가 완화되면 판단의 전제 자체가 사라집니다.
그래서 저는 미리 파는 대신 도착 시점을 관측하는 쪽을 제안합니다. 4부에서 정리한 첫 번째 지표가 그 역할을 합니다. 잔고가 덮는 연도가 줄어들기 시작하면 그때가 도착이 가까워진 신호입니다.
국내 회사에도 같은 시차가 적용되는가
네 번째 반론은 국내 투자자에게 가장 실질적인 질문입니다. 미국 이야기가 국내 전력 기자재 회사에도 그대로 적용되느냐입니다.

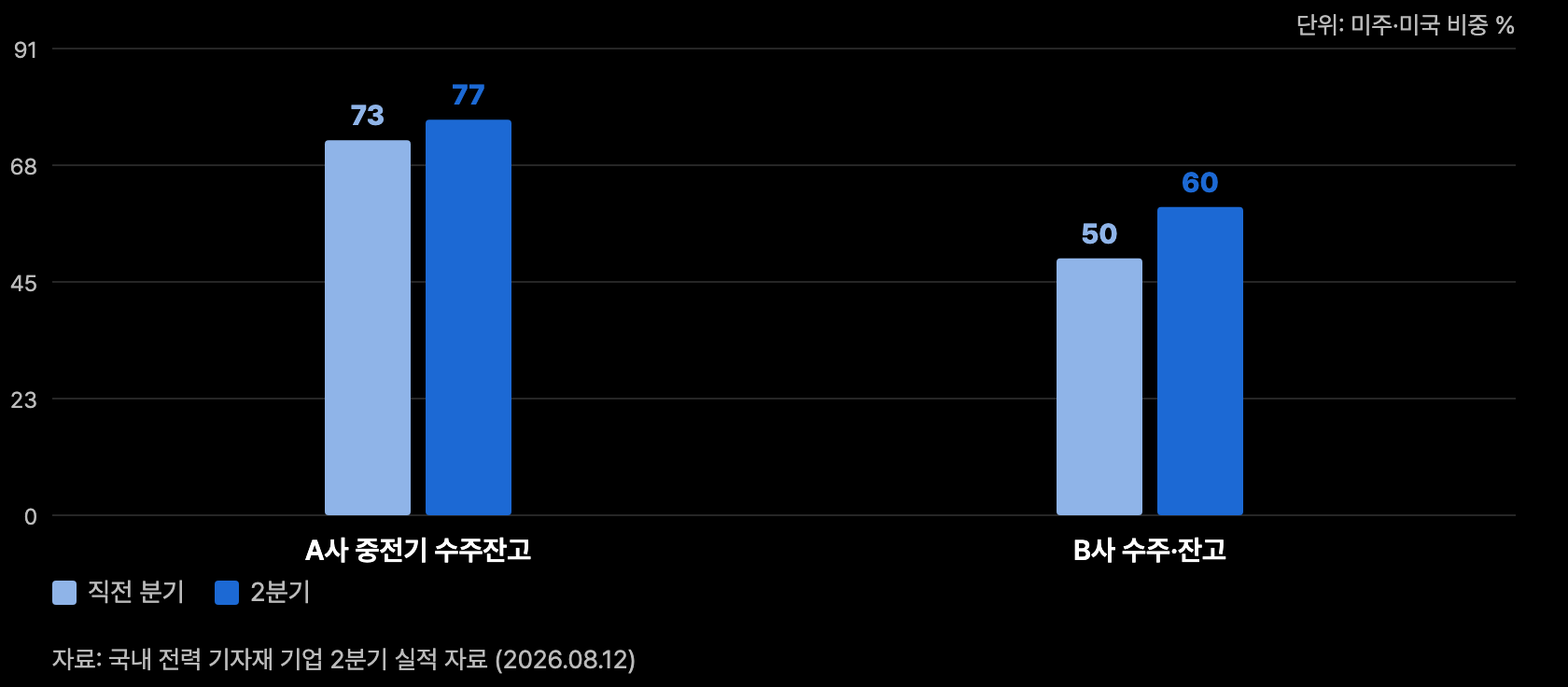

이번 2분기 실적에서 확인된 것을 보면 그렇습니다. 국내 전력 기자재 회사들의 수주 잔고에서 미국 비중이 빠르게 오르고 있고, 한 회사는 중전기 수주 잔고의 미주 비중이 4분의 3을 넘었으며 2028년 생산 일정은 대부분 소진돼 2029년 물량을 받고 있다고 밝혔습니다. 다른 회사는 분기 영업이익이 시장 기대를 밑돌았는데도 신규 수주가 크게 늘었고, 수주와 잔고의 미국 비중이 절반을 넘으며 그 미국 물량의 상당 부분이 데이터센터 관련으로 추정됩니다.

즉 국내 회사들도 2028년에서 2029년 일정을 채우고 있으므로 같은 시차가 적용됩니다. 그리고 여기서 한 가지가 더 따라옵니다. 국내 전력 기자재 회사의 실제 수요처는 국내 데이터센터가 아니라 미국 데이터센터라는 사실입니다. 텍사스 감사는 이 회사들에도 지연 위험으로 걸리지만 도착 시점은 마찬가지로 몇 년 뒤입니다.
한 가지만 덧붙이면 이 구간에서는 분기 실적으로 전력 기자재 회사를 판정하면 오독합니다. 실적이 기대를 밑돌았는데 수주가 급증한 사례가 이번 분기에 실제로 나왔고, 해당 회사의 분석 자료 제목 자체가 실적보다 수주였습니다.
가스가 아니라 다른 발전원으로 갈 수도 있다
마지막 반론은 발전원 자체를 겨냥합니다. 데이터센터가 필요로 하는 전력을 가스가 아니라 태양광이나 저장장치, 원자력으로 채우게 되면 가스터빈 주문의 지금 흐름이 오래가지 못한다는 지적입니다.
이 지적에도 근거가 있습니다. 앞서 언급한 대로 미국의 가스화력 순증설 전망이 기관마다 두 배 넘게 벌어지는 이유가 정확히 재생에너지와 저장장치의 침투율을 어떻게 보느냐이기 때문이고, 국내에서도 재생에너지 설치를 막던 거리 제한 규정이 이번 주에 크게 완화되면서 같은 방향의 정책이 확인됐습니다. 다만 지금 데이터센터가 요구하는 것은 값싼 전기가 아니라 언제든 쓸 수 있는 전기이고, 인공지능 서버는 부하가 급격히 오르내려서 출력이 날씨에 따라 달라지는 발전원만으로는 감당이 어렵다는 것이 세 제조사가 공통으로 든 계통 신뢰도라는 수요 원인의 뜻입니다.
그래서 저는 이 반론이 방향을 바꾸기보다 속도를 늦추는 요인이라고 봅니다. 저장장치와 재생에너지가 늘어나는 것과 가스터빈 주문이 늘어나는 것은 지금 같은 시기에 함께 일어나고 있으며, 실제로 이번 주 실적에서도 저장장치 수요 전망을 크게 올린 회사가 나왔습니다. 다만 원자력처럼 건설 기간이 더 긴 발전원이 실제로 들어오는 시점에는 이 논의를 다시 해야 합니다.
확인할 것과 이 글이 틀렸다고 볼 조건
요약 대신 확인 목록으로 닫겠습니다.

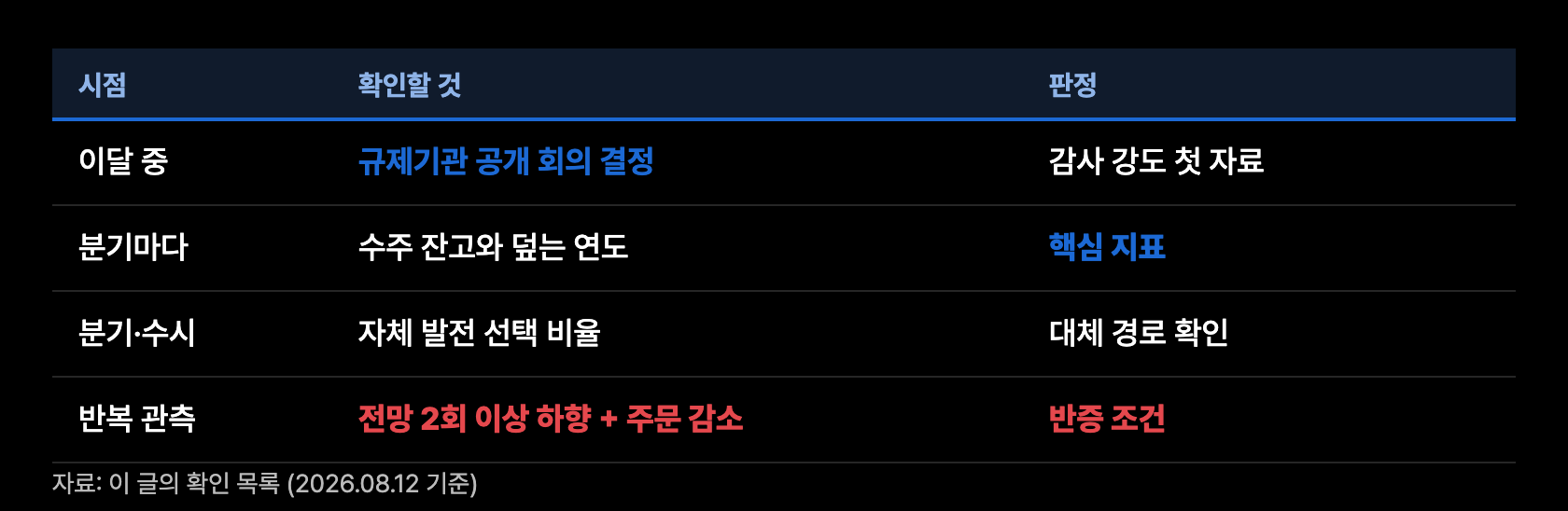

먼저 이 판단이 틀렸다고 볼 조건입니다. 미국 에너지정보청의 전력 수요 전망 하향이 두 번 이상 반복되고 같은 기간에 분기 가스터빈 주문이 직전 분기 대비 감소하면, 시차가 소진되고 있다는 뜻이므로 이 글의 주장은 유효하지 않게 됩니다. 두 가지가 함께 나타나야 한다는 점이 중요합니다. 전망만 내려가는 것은 아직 대기열의 문제이고 주문까지 꺾여야 제조사의 문제입니다.
두 번째 확인 지표는 이달 안에 나옵니다. 계통 운영기관이 예정돼 있던 대규모 부하 분류 통지를 중단하고 주 규제기관의 공개 회의에서 예외 승인을 요청할 예정인데, 이 회의에서 어떤 결정이 나오는지가 감사의 강도를 가늠하는 첫 자료가 됩니다. 세 번째는 각 제조사가 분기마다 공시하는 수주 잔고와 그 잔고가 덮는 연도이며, 네 번째는 자체 발전을 선택하는 데이터센터 사업의 비율입니다.

마지막으로 무엇을 다르게 할 것인가입니다. 데이터센터 규제 소식이 나올 때 전력 설비 회사의 주가를 먼저 확인하는 대신, 그 규제가 몇 년도 사업에 걸리는지를 먼저 계산해 보시기 바랍니다. 접속 대기열에 걸리는 규제라면 올해와 내년의 문제이고, 지금 설비를 주문하는 회사들의 매출은 2028년 이후에 잡힙니다. 두 숫자 사이의 거리가 이 섹터를 읽는 기준입니다.
반대 방향으로도 같은 기준이 작동합니다. 대형 수주 소식이 나와도 그 물량의 납품 연도가 멀면 당장의 실적에는 들어오지 않습니다. 좋은 소식이든 나쁜 소식이든 이 산업에서는 도착 시점을 함께 물어야 합니다.
한 가지만 덧붙이겠습니다. 이 글은 전력 설비 회사를 사라고 말하지 않습니다. 지금 이 섹터의 값에는 이미 여러 해치 주문이 들어가 있고, 올해 들어 관련 종목들의 상승률이 시장 전체를 크게 웃돈 것도 사실이므로 가격이 싸다고 말할 근거는 없습니다.
이 글이 다룬 것은 값이 아니라 정보의 도착 시점입니다. 나쁜 소식이 나왔을 때 그 소식이 몇 년 뒤의 일인지를 계산해 두면, 팔아야 할 때와 기다려야 할 때를 나눌 수 있습니다. 지금은 그 계산에서 기다리는 쪽에 가깝다는 것이 제 판단입니다.
끝으로 한계를 밝혀 두겠습니다. 이 글에서 쓴 주문 집계와 생산 능력 추정은 조사기관과 투자은행의 자료이며 제조사가 직접 공시한 값과 기준이 다를 수 있습니다. 텍사스 감사의 영향 범위도 아직 확정되지 않았고 감사 결과에 따라 일부 사업만 걸릴 수도 있습니다.
다만 시차 자체는 추정이 아니라 구조입니다. 발전 설비는 주문에서 납품까지 여러 해가 걸리고 그 기간은 어느 기관의 자료를 보든 달라지지 않습니다. 이 글이 제안하는 것은 특정 종목에 대한 판단이 아니라 그 구조를 계산에 넣는 방법입니다.
용어 한 줄 정리
- 계통 접속발전소나 대형 시설을 전력망에 연결하는 절차입니다. 순서를 기다리는 목록이 있어 몇 년이 걸리기도 합니다.
- 접속 대기열전력망 연결을 신청하고 순서를 기다리는 사업들의 목록입니다. 중복 신청이 섞여 있어 실제 수요보다 크게 나옵니다.
- 수주 잔고계약은 됐지만 아직 만들어 넘기지 않은 물량입니다. 앞으로 몇 년치 매출이 정해져 있는지를 보여 줍니다.
- 복합화력가스터빈으로 전기를 만든 뒤 남은 열로 증기터빈을 한 번 더 돌리는 발전 방식입니다. 효율이 높아 대형 발전소에 쓰입니다.
- 가동 예정일발전소가 실제로 전기를 만들기 시작하는 시점입니다. 설비 주문 시점보다 여러 해 뒤입니다.
- 자체 발전전력망에 연결하지 않고 시설 안에 발전 설비를 두어 직접 전기를 만드는 방식입니다. 대기열을 기다리지 않아도 됩니다.
- 설비 투자 단가발전 용량 1킬로와트를 짓는 데 드는 돈입니다. 수요가 공급을 앞지르면 올라갑니다.
- 일시 중단 조치일정 기간 신규 허가를 내주지 않는 행정 조치입니다. 금지와 달리 기한이 정해진 경우가 많습니다.
- 중전기변압기와 차단기처럼 전력을 보내고 나누는 데 쓰는 대형 전기 설비입니다.
본 글은 교육과 분석을 목적으로 작성됐으며 특정 종목의 매매를 권유하지 않습니다. 투자 판단과 그 결과에 대한 책임은 투자자 본인에게 있습니다.
