삼성전자 P6 착공 1년 단축, 장비 발주까지 앞당겨진 반도체 증설 시간표

발행 2026-08-06DEEP DIVE
KEY TAKEAWAYS

3줄 결론

  1. 삼성전자는 평택 P6 착공을 2027년 초에서 올해 3분기로 앞당겼고, 7월 중순에는 P5 첫 라인의 장비 공급사 선정이 최종 단계에 들어갔습니다. SK하이닉스는 매년 연말에 하던 장비 판매단가 계약을 3분기 초부터 진행하고 있습니다. 계획이 아니라 이미 벌어진 일들입니다.
  2. 발표된 투자 총액은 삼성전자 2,106조원, SK하이닉스 1,100조원이지만 이 숫자는 아직 목표입니다. 판단의 재료가 되는 것은 총액이 아니라 착공일과 발주 시점의 변경이며, 두 층을 갈라 읽어야 합니다.
  3. 국내 메모리 2사의 신규 장비 반입 규모는 올해 월 150K에서 내년 235K로 57% 늘어날 전망입니다. 시장 컨센서스는 설비투자 12% 증가를 반영하고 있어, 이 간극이 장비 업종의 다음 논쟁 지점이라는 판단입니다.
READING GUIDE

이 글을 읽으면 알게 되는 것

  • 시장이 2027년 이익을 못 믿는 국면에 증설 날짜가 갖는 의미
  • 투자 총액 3,206조원에서 목표와 실물을 가르는 기준
  • 착공, 발주, 단가 계약이 각각 얼마나 앞당겨졌는지
  • 장비 반입 기준 57% 증가와 컨센서스 12%의 간극이 뜻하는 것
  • 같은 사실을 두고 세 글로벌 하우스가 세 갈래로 갈린 지점
  • 이 판단이 무효가 되는 조건과 확인 날짜

코스피가 이익의 60%만 반영한다고 썼던 것이 일주일 전입니다. 시장이 발표된 이익을 다 믿지 못하는 이유를 추적하면 과녁은 올해가 아니라 2027년이었고, 목표주가가 148만원에서 310만원까지 2.1배 벌어진 축도 2027년 이익이 유지되느냐였습니다. 그 글의 결론은 불신을 풀 스위치가 가격에 있다는 것이었는데, 이번 주에 다른 종류의 답이 하나 도착했습니다. 가격표가 아니라 공사 일정표입니다.

8월 6일 신한투자증권이 반도체 장비 업종을 비중확대 의견으로 새로 커버리지하면서 낸 80페이지 보고서에는 지금까지 총액으로만 알려져 있던 증설 계획의 날짜들이 적혀 있습니다. 그리고 그 날짜들이 일제히 앞으로 당겨져 있습니다. 이 글은 그 일정표에서 목표와 실물을 가르고, 실물 쪽이 어디로 향하는지를 따라간 기록입니다.

증설이라는 답이 나온 배경

메모리 재고가 2주 수준까지 소진되는 국면에서, 공급 부족의 해법이 가격에서 증설로 넘어가고 있습니다.

재고 3주, 다음 분기 2주

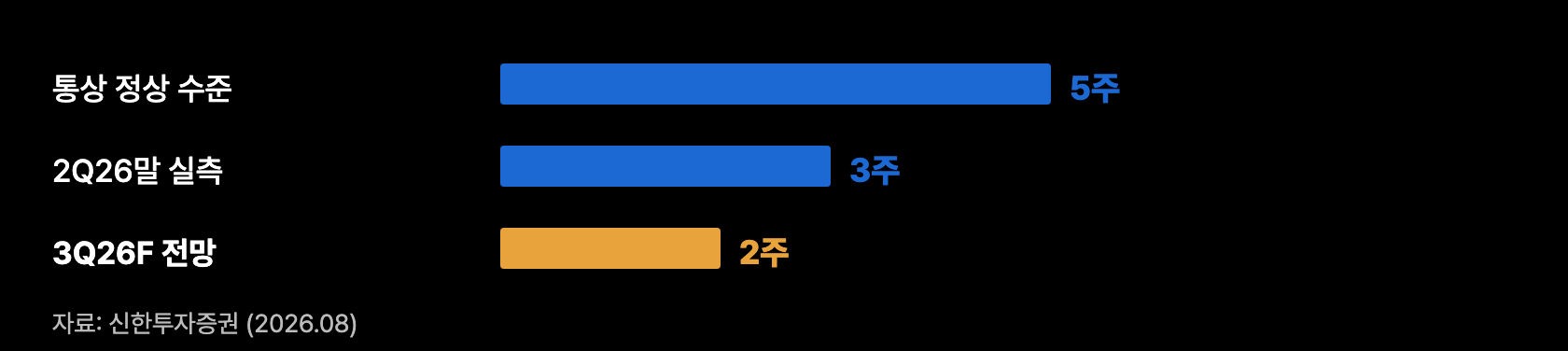

신한투자증권의 파악으로 국내 메모리 2사의 재고는 2분기 말 기준 D램과 낸드 모두 3주까지 줄었고, 3분기 이후에는 2주 수준으로 소진이 더 빨라질 전망입니다. 통상 반도체 업체들이 정상으로 여기는 재고가 4주에서 6주 사이라는 점을 감안하면, 지금 공급사들은 사실상 만들어지는 대로 내보내는 상태입니다.

t1 재고 소진 추이

재고가 이 수준까지 내려온 상태에서 가격이 계속 올랐습니다. 낸드 고정거래가격은 19개월 연속 상승해 7월 30달러선을 넘었고, D램 현물가는 고정가와의 스프레드를 벌리며 다음 분기 고정가 인상을 예고하는 흐름이 이어져 왔으며, 그 결과 메모리 생산업체들의 영업이익률은 70% 중후반대를 웃돌고 있습니다. 삼성전자 반도체 부문의 한 임원이 최근 업계 행사에서 초소형 기업용 SSD 하나를 들어 보이며 이 칩 하나가 최고급 세단 한 대 값과 맞먹는다고 말한 장면은, 이 가격 국면이 어디까지 왔는지를 보여주는 상징으로 기록할 만합니다.

그런데 같은 보고서가 이 대목에서 방향을 틉니다. 고객사들의 원가 부담이 누적되고 있고, 가격 저항도 일부 관찰되고 있다는 것입니다. 가격을 더 올려서 해결할 수 있는 구간이 끝나가고 있다는 진단입니다. 실제로 지난주 애플은 실적 발표에서 마진 하락분의 100% 이상이 메모리 가격 때문이라고 밝혔고, 엔비디아 진영에서는 차세대 가속기의 메모리 탑재량을 줄이는 방안이 검토되고 있습니다. 가격의 다음 수는 인상이 아니라 저항이라는 신호들입니다.

세 하우스, 세 갈래

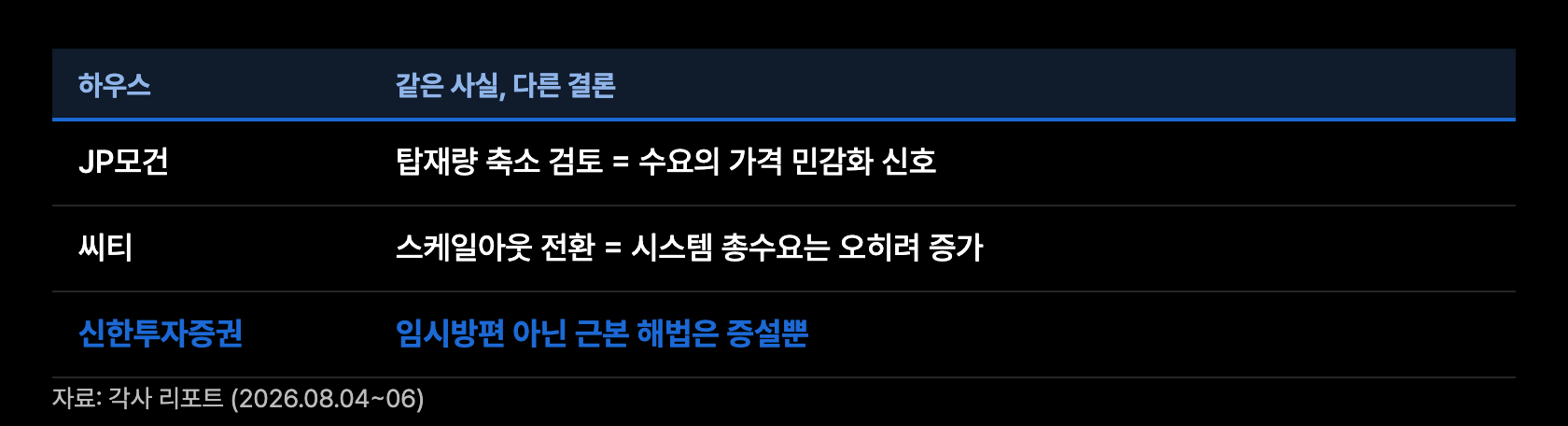

같은 공급 부족을 놓고 글로벌 하우스들의 처방은 갈라져 있습니다. 엔비디아가 차세대 GPU의 메모리 탑재량을 낮추는 방안을 검토한다는 소식에 대해 JP모건 아시아 테크 전략은 AI 메모리 수요가 가격에 둔감하다는 기존 서사에 균열이 왔다고 읽었고, 씨티는 반대로 개별 칩의 사양을 낮춰 시스템 전체를 키우는 방향 전환이므로 시스템당 메모리 총량은 오히려 5배 이상 늘어난다고 읽었습니다.

t2 세 하우스 판정

신한투자증권의 답은 두 해석 어느 쪽도 아닙니다. 수요를 줄이는 것도 사양을 조정하는 것도 임시방편이고, 수급 불균형을 해소할 근본 해법은 증설뿐이라는 것입니다. AI 인프라 투자가 지속 가능하려면 메모리 가격이 무한정 오르는 구조 자체가 바뀌어야 하고, 그 전환의 주어가 증설이라는 논리입니다. 같은 사실에서 세 갈래 결론이 나온 셈인데, 셋 중 신한의 결론만 날짜가 붙어 있습니다. 증설은 계획이 아니라 진행 중인 사건이기 때문입니다.

광고

목표의 층, 3,206조원

발표된 총액은 거대하지만, 이 층에서 판단의 재료로 쓸 수 있는 것은 금액이 아니라 완공 시점의 변경입니다.

완공이 7년과 12년 앞당겨졌습니다

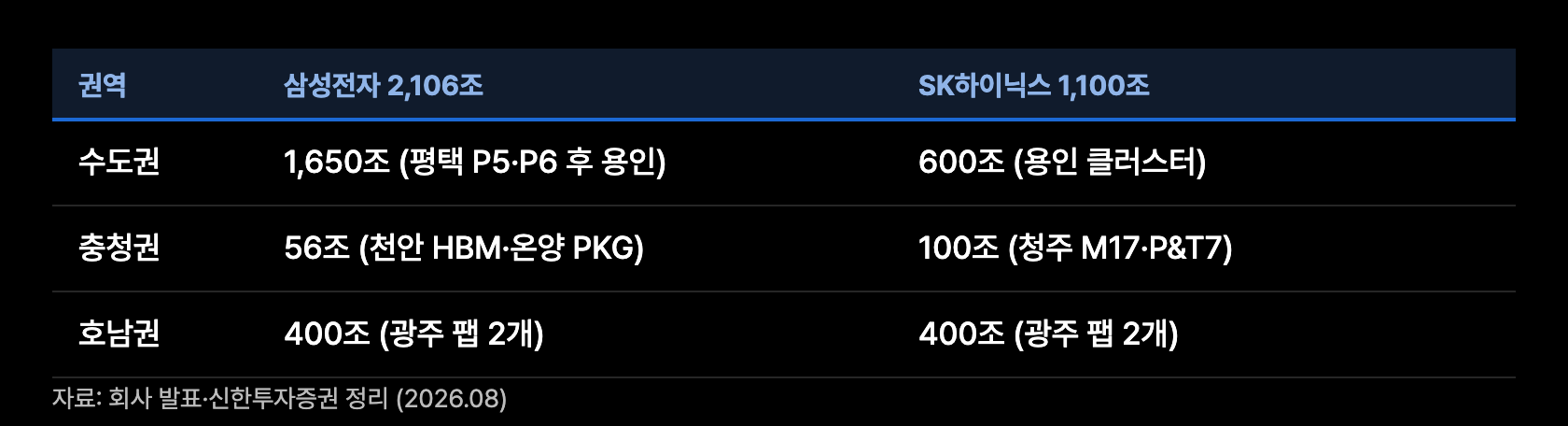

국내 메모리 양사는 이른바 메가 프로젝트를 통해 2030년 말까지 D램 생산능력을 2배로 늘리겠다고 발표한 상태입니다. 삼성전자의 투자 총액은 2,106조원으로 수도권 평택과 용인에 1,650조원, 충청권에 56조원, 호남권 광주에 400조원이 배정됐고, SK하이닉스는 1,100조원으로 용인에 600조원, 충청권 청주에 100조원, 호남권에 400조원입니다.

t3 메가프로젝트 배분

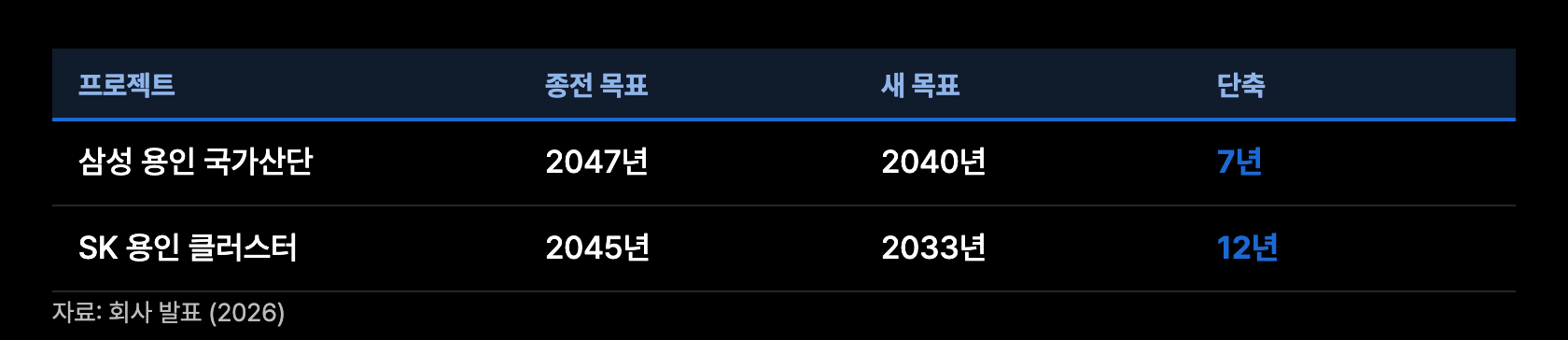

금액보다 눈여겨볼 것은 시점입니다. 삼성전자는 용인 국가산업단지 완공 목표를 2047년에서 2040년으로 7년 당겼고, SK하이닉스는 용인 클러스터 완공을 2045년에서 2033년으로 12년 당겼습니다. 여기에 SK그룹 회장이 2034년까지 D램 생산능력을 3배로 늘리겠다고 별도로 언급했는데, 작년 말 SK하이닉스의 D램 생산능력이 월 545K 규모였으니 3배면 월 1,600K 내외이고, 용인 1기부터 3기까지 각 300K를 전부 가동하면 근접하는 숫자입니다. 총액과 배수가 아니라 완공 연도가 당겨졌다는 사실이 이 발표의 실질입니다.

t4 완공시점 단축

그래도 목표는 목표입니다

이 층의 숫자를 인용할 때는 단서가 필요합니다. 신한투자증권 스스로 모든 반도체 신규 투자는 시황과 연동되도록 투자 규율에 맞춰 집행된다고 적었고, 2030년 이후의 투자는 시황에 따라 유연하게 결정될 가능성이 높다고 덧붙였습니다. 3,206조원은 계약서가 아니라 방향 선언입니다.

발표의 서사는 이미 시장에 알려져 있습니다. 주가를 움직이는 것은 발표가 아니라 발주이고, 이 원칙은 방산 수주에서든 데이터센터 투자에서든 반복 확인돼 왔습니다. 그래서 이 보고서에서 정말 새로운 부분은 총액이 아니라 다음 층에 있습니다.

실물의 층, 이미 벌어진 일들

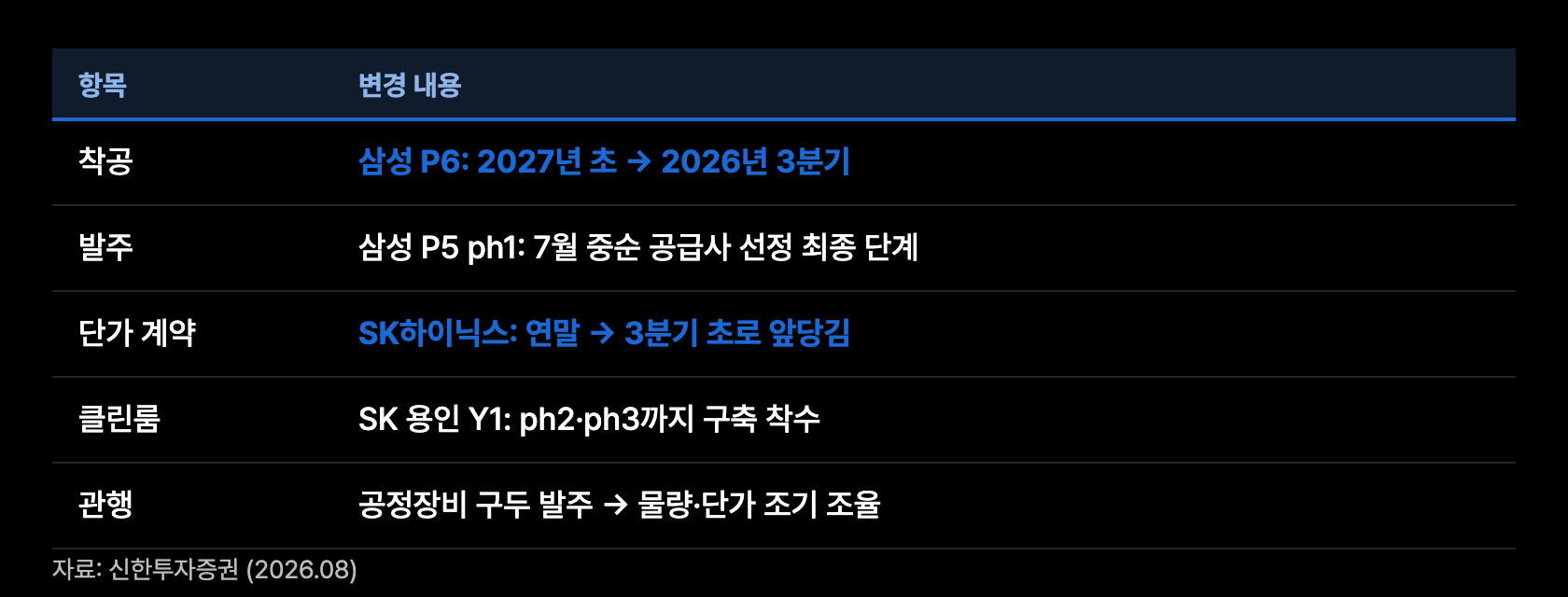

착공과 발주와 단가 계약이 전부 앞당겨졌고, 이것은 계획이 아니라 진행 중인 사실입니다.

착공이 당겨졌습니다

삼성전자는 평택 P5-2, 통칭 P6의 착공을 2027년 초에서 올해 3분기로 앞당겼습니다. 반년 이상 이른 셈입니다. P6는 올해 2분기 초에 건물 기초 공사를 시작한 것으로 전해지고, 인프라 공사까지 1년 8개월가량 걸리는 통상 일정을 감안하면 2028년 하반기 클린룸 오픈이 예상됩니다. 참고로 P5는 기존 팹과 구조부터 다릅니다. 층당 클린룸 2개씩 3개 층, 총 6개 클린룸을 갖춘 트리플 팹 구조여서 건물 하나가 종전 팹보다 큰 생산 단위가 됩니다.

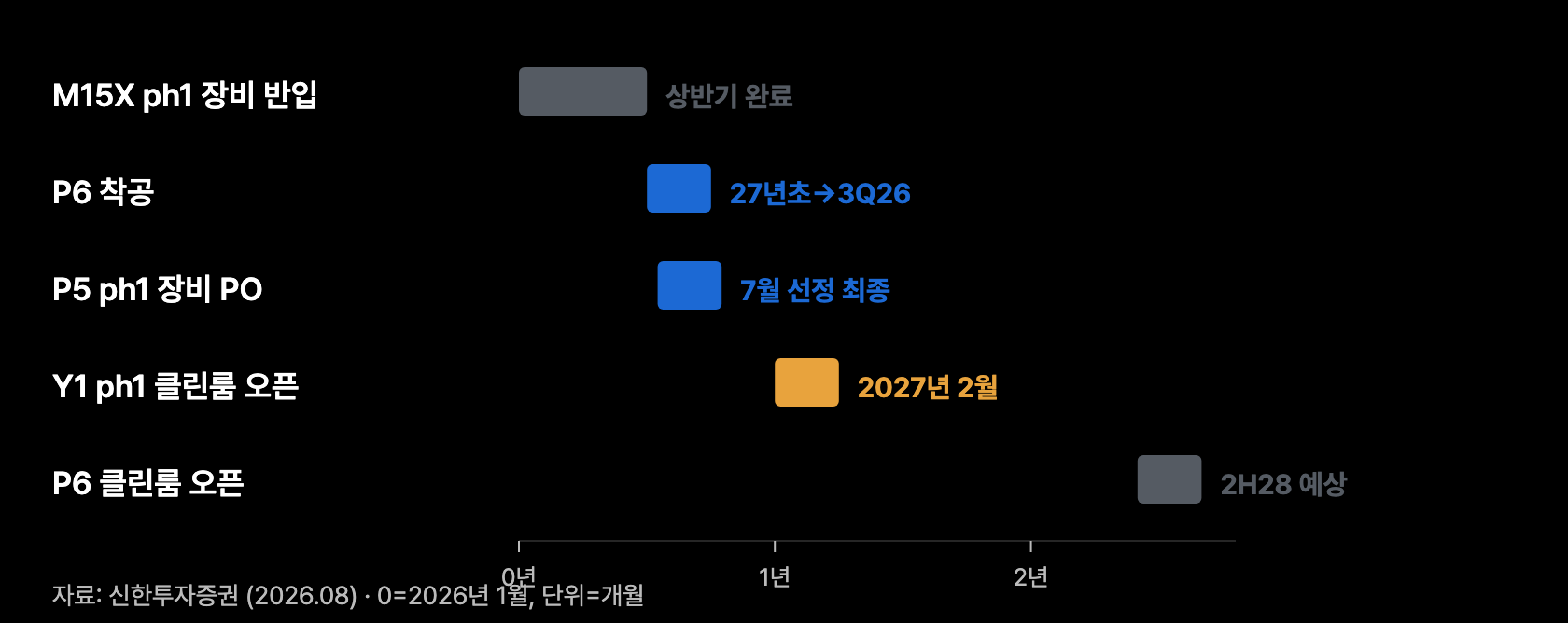

SK하이닉스는 용인 클러스터 1기 팹 Y1에서 첫 번째 구역을 넘어 두 번째와 세 번째 구역까지 클린룸 구축에 착수했고, Y1 첫 클린룸 오픈은 내년 2월로 예정돼 있습니다. 청주 M15X는 첫 구역의 장비 반입을 상반기에 이미 마쳤습니다. 신한투자증권의 파악으로 P4와 M15X의 장비 반입은 올해 가속되고 있고, 내년 P5와 Y1의 일정은 당초 계획 대비 각각 2개 분기와 1개 분기 앞당겨진 상태입니다.

t5 착공 클린룸 일정

반도체 팹의 건설은 바닥 공사와 골조, 배관, 클린룸 실링, 인프라 장비, 공정 장비 반입의 순서로 진행되고 통상 착공에서 완공까지 2년에서 3년이 걸립니다. 착공이 당겨졌다는 것은 이 시계열 전체가 당겨졌다는 뜻이고, 그 끝에 있는 것이 장비 발주입니다.

발주와 단가 계약도 당겨졌습니다

삼성전자는 7월 중순 P5 첫 라인의 장비 공급사 선정 최종 단계에 진입했고 구매 주문이 시작될 것으로 관측됩니다. 두 번째 라인 이후의 공급사 선정 작업도 동시에 진행 중인 것으로 전해집니다. SK하이닉스는 기존에 연말마다 진행하던 장비 판매단가 계약을 올해는 3분기 초부터 진행하고 있습니다.

t6 풀인 실물 목록

계약 관행 자체가 바뀌고 있다는 점이 중요합니다. 과거 사이클에서 EUV 노광기 같은 핵심 장비는 장기 공급계약을 맺었지만 나머지 공정 장비들은 구두 발주로 유연하게 대응하는 것이 관행이었습니다. 이번에는 공정 장비의 공급 물량과 단가 협의가 과거보다 훨씬 이른 시기부터 조율되고 있습니다. 마이크론과 키옥시아까지 글로벌 메모리 업체들이 동시에 생산능력 확대에 들어가면서, 주요 공정 장비를 먼저 확보하는 것 자체가 경쟁이 됐기 때문입니다.

이 변화는 앞서 다뤄 온 장기공급계약의 확장선에 있습니다. 고객이 메모리 회사를 선급금과 장기 계약으로 묶은 것이 위쪽 방향이었다면, 이제 메모리 회사가 장비 회사를 조기 단가 계약으로 묶는 아래쪽 방향이 시작된 것입니다. 참고로 반도체 팹 제조 비용의 70%에서 80%는 장비 구매에 들어갑니다. 팹 하나의 착공이 당겨지면 그 비용의 대부분이 장비 회사들의 수주로 향합니다.

t7 팹 비용 구조

57%와 12%의 간극

장비 반입 기준의 투자 증가율과 시장 컨센서스 사이에 4배가 넘는 간극이 있고, 여기가 이 논쟁의 다음 지점입니다.

반입 기준으로 보면 57% 증가

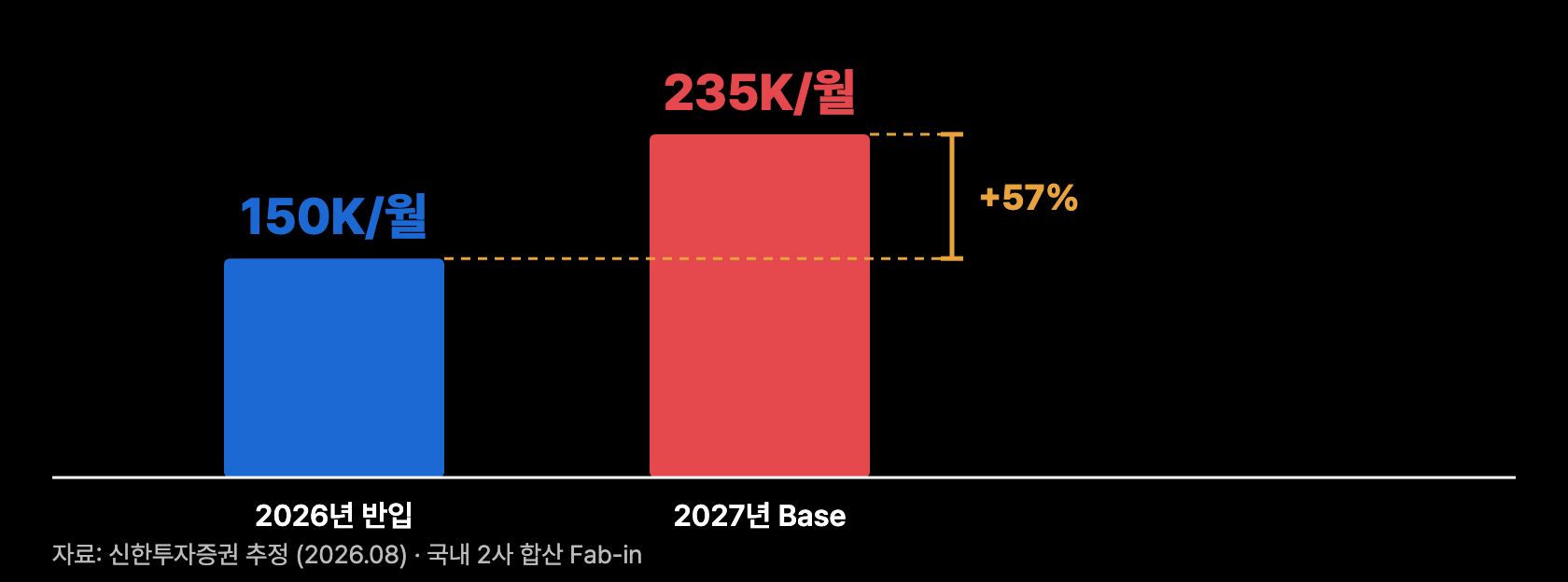

신한투자증권의 추정으로 올해 국내 메모리 2사의 신규 장비 반입 규모는 월 150K 내외입니다. 내년은 기본 시나리오에서 삼성전자 125K, SK하이닉스 110K로 합산 235K이며 증가율로 57%입니다. 보수적 시나리오도 삼성 133K에 하이닉스 105K, 공격적 시나리오는 삼성 155K입니다. 과거 증설 사이클의 고점이 각사 100K 수준이었으니, 기본 시나리오만으로도 역대 고점을 넘어서는 반입이 2027년과 2028년에 걸쳐 이루어진다는 계산입니다.

t8 반입 시나리오

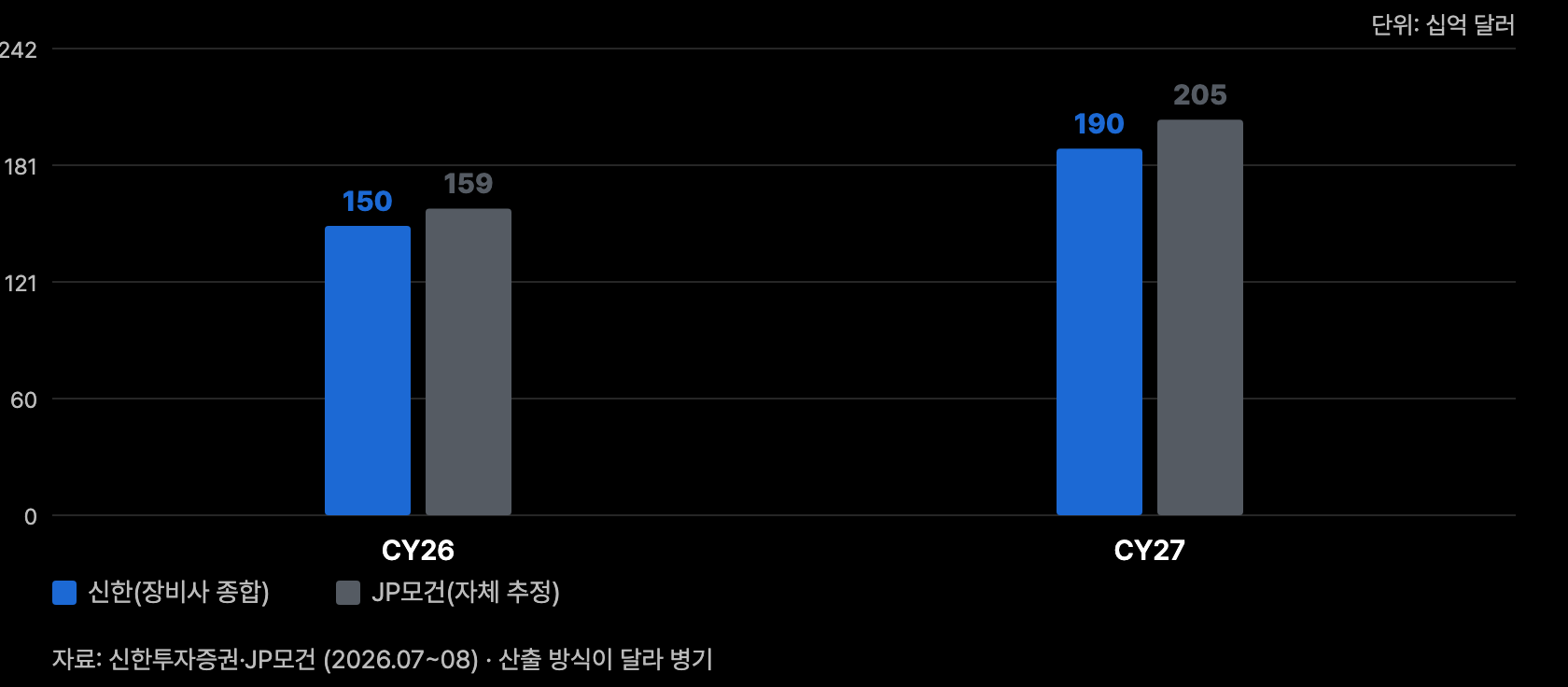

글로벌 장비 시장 전망도 상향되고 있습니다. 신한투자증권이 인용한 글로벌 상위 장비사들의 전망 종합으로 웨이퍼 제조장비 시장은 올해 1,500억 달러로 36% 성장하고 내년은 최소 27% 성장한 1,900억 달러 이상입니다. 압도적 성장 동인은 D램입니다. 다만 같은 시장에 대해 JP모건은 올해 1,590억 달러에 28% 성장, 내년 2,050억 달러에 29% 성장이라는 다른 값을 쓰고 있습니다. 장비사 가이던스 종합과 하우스 자체 추정이라는 산출 방식의 차이라 어느 한쪽이 틀렸다고 할 수는 없지만, 금액으로 100억 달러 단위의 편차가 있다는 점은 인용할 때 알고 있어야 합니다.

t9 WFE 전망 병기

컨센서스는 12%에 서 있습니다

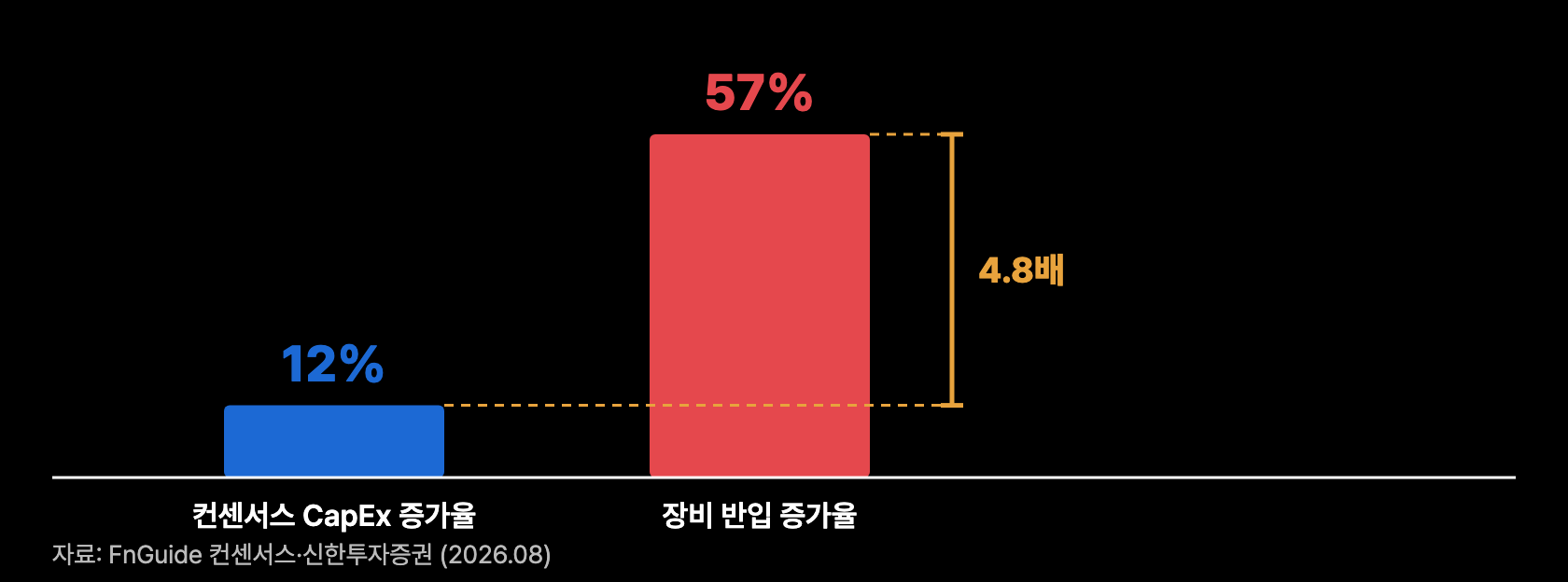

간극은 여기서 발생합니다. 국내 증권가 컨센서스 기준으로 내년 메모리 2사의 설비투자 합산 증가율은 12%, 전공정 장비사 매출 성장률은 30% 내외입니다. 장비 반입 기준 57% 증가와 나란히 놓으면 4배 이상 차이가 납니다. 설비투자 금액에는 건물과 인프라가 섞여 있어 장비 반입과 일대일로 움직이지 않는다는 점을 감안해도 넓은 간극입니다.

t10 컨센서스 간극

이 간극이 메워지는 방향이 이 업종의 다음 논쟁입니다. 반입이 계획대로 진행되면 컨센서스가 올라오면서 장비사들의 실적 추정이 상향되는 경로이고, 시황이 꺾여 반입이 늦춰지면 57%가 내려가는 경로입니다. 참고할 과거 통계가 하나 있습니다. 2011년 이후 국내 메모리사와 전공정 장비사의 시가총액 상관계수는 0.96으로 사실상 한 몸으로 움직여 왔는데, 신한투자증권은 이번 사이클에서 처음으로 이 동조가 깨질 수 있다고 주장합니다. 메모리사의 성장 기울기가 완화되더라도 증설은 진행되므로 장비사의 실적은 따로 우상향할 수 있다는 논리이고, 내년 증착과 식각 장비 커버리지의 합산 영업이익 증가율을 45%로 전망하는 근거이기도 합니다. 15년간 유지된 상관관계가 깨진다는 주장인 만큼, 검증의 부담도 그만큼 큽니다.

반대편의 근거들

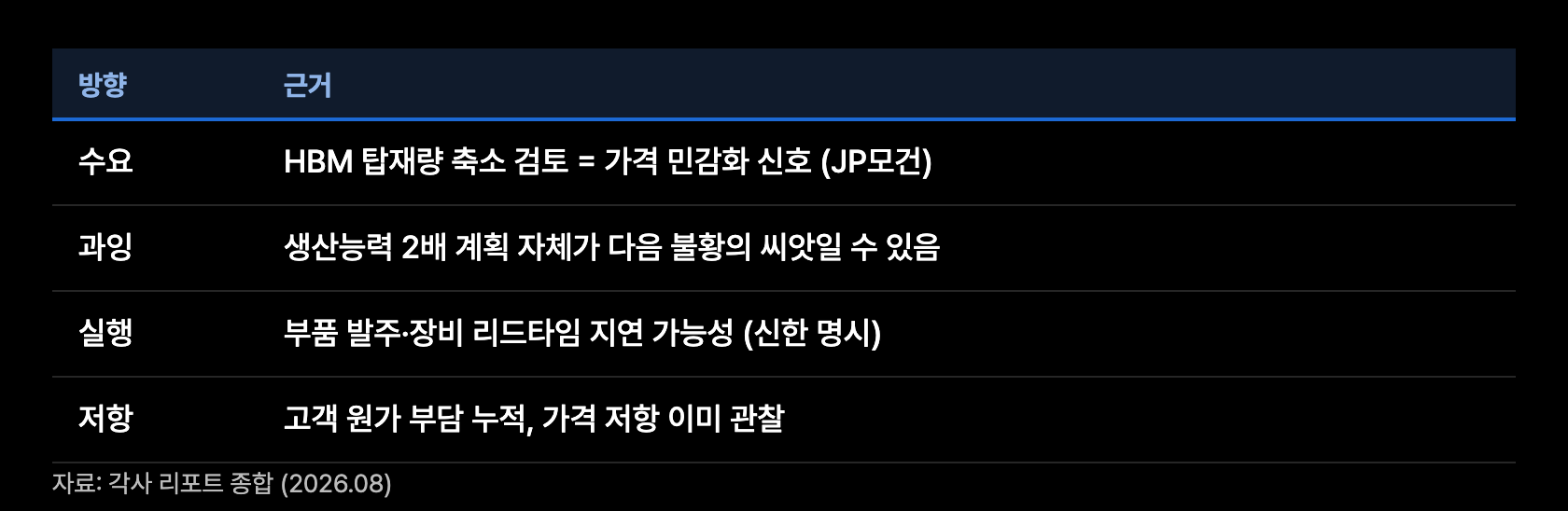

이 시간표를 그대로 믿기 전에 확인해야 할 반대 방향의 근거가 넷 있습니다.

수요 쪽의 균열 신호

가장 무거운 반론은 수요 자체에 있습니다. JP모건 아시아 테크 전략이 8월 5일 자료에서 지적한 대로, 엔비디아와 AMD가 차세대 가속기의 메모리 탑재 밀도를 낮추는 방안을 검토하는 것은 AI 메모리 수요가 가격에 둔감하다는 이번 사이클의 핵심 서사와 어긋납니다. 원가 부담에 반응해 탑재량을 줄이는 행태는 과거 사이클에서도 반복됐던 일이고, 이것이 수요 예측의 하향으로 이어지면 증설의 전제가 흔들립니다.

증설 자체가 공급 과잉의 씨앗이라는 고전적 반론도 있습니다. 2030년까지 생산능력 2배라는 계획이 전부 실현되고 수요가 그만큼 자라지 못하면, 이 시간표는 호황의 증거가 아니라 다음 불황의 원인 목록이 됩니다. 신한투자증권은 투자 규율이 시황과 연동되므로 과잉을 과도하게 우려할 필요가 없다고 반박하지만, 이는 회사들의 절제를 믿는다는 주장이지 절제를 보증하는 계약이 아닙니다.

실행 쪽의 병목

공급망 쪽의 반론도 있습니다. 신한투자증권 스스로 부품 발주 환경과 장비사들의 리드타임 지연 가능성을 위험 요인으로 명시했습니다. 마이크론과 키옥시아까지 동시에 증설에 들어간 상황은 장비 수요에는 호재지만, 장비를 만드는 데 필요한 부품이 병목이 되면 반입 일정 자체가 밀립니다. 57%라는 숫자는 장비가 제때 만들어져 제때 반입된다는 전제 위에 서 있습니다.

가격 저항이라는 변수도 있습니다. 고객사들의 원가 부담이 실제 구매 축소로 이어지는 속도가 증설 완공보다 빠르면, 새 생산능력이 가동되는 시점의 수요는 지금 추정보다 작아져 있을 수 있습니다. 재고가 2주까지 소진된 현재의 절박함이 2년 뒤에도 유지된다는 보장은 어디에도 없습니다.

t11 반대편 근거

장기공급계약이라는 방파제, 그리고 수급이라는 순풍

반론들 위에 신한투자증권이 세워 둔 방어선도 기록해 둘 필요가 있습니다. 하나는 계약입니다. 국내 메모리사들의 중장기 장기공급계약 물량은 생산능력의 60%에서 70% 수준이어서, 공급 과잉이 감익으로 이어지고 감익이 투자 삭감으로 이어지는 과거의 경로에 진입할 가능성 자체가 제한된다는 논리입니다. 계약으로 매출의 하한이 잡혀 있으면 시황이 출렁여도 증설을 계속할 수 있다는 것인데, 이 논리의 강도는 결국 계약 조건의 강도에 달려 있고 그 조건들은 아직 절반만 공개돼 있습니다.

다른 하나는 시장 수급입니다. 단일종목 레버리지 상품 규제로 삼성전자와 SK하이닉스에 쏠리던 거래대금이 빠르게 줄면서, AI 테마의 반등이 올 때 그 온기가 장비주로 확산될 것이라는 관측입니다. 업종 보고서의 커버리지 개시 근거에 수급 논거가 명시적으로 들어간 것 자체가 드문 일이라, 이 대목은 논리라기보다 이 업종에 대한 시장의 관심이 어디까지 왔는지를 보여주는 지표로 읽는 것이 맞겠습니다.

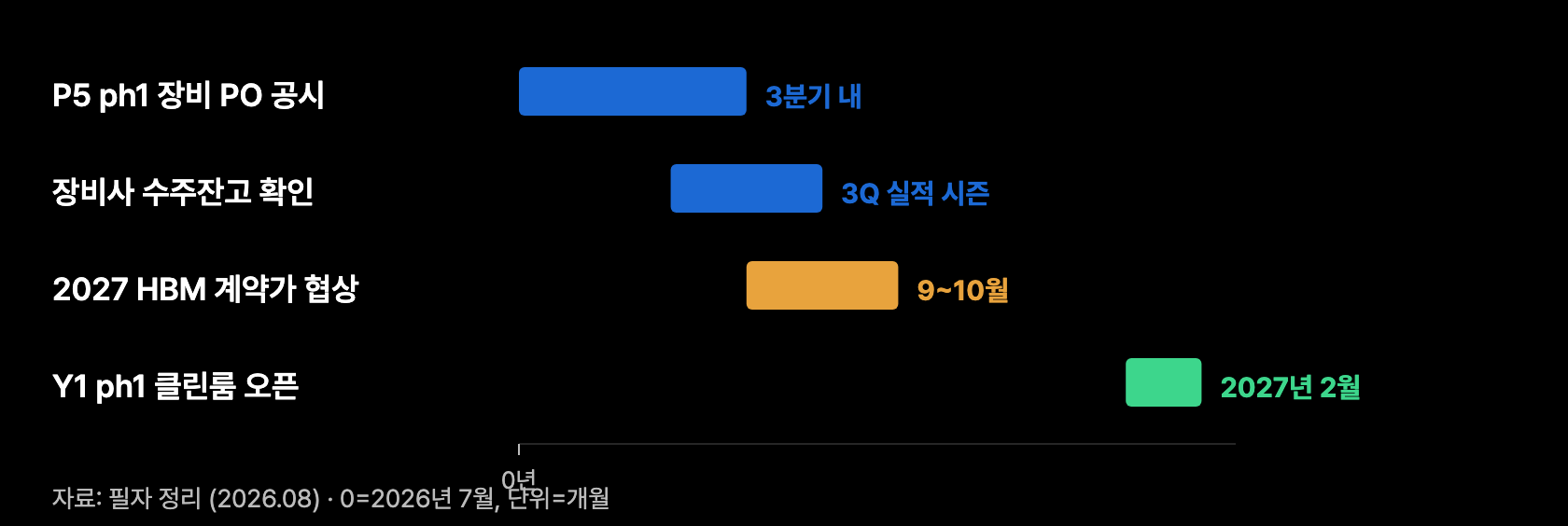

확인할 날짜와 숫자

이 판단은 다음 네 가지로 검증됩니다. 각각 날짜가 있습니다.

첫째, 삼성전자 P5 첫 라인의 장비 구매 주문입니다. 7월 중순 공급사 선정이 최종 단계라는 관측이 맞다면 3분기 안에 주요 장비사들의 수주 공시나 수주잔고 증가로 확인됩니다. 공시가 나오면 실물의 층이 한 칸 더 확정되는 것이고, 3분기가 지나도록 조용하면 시간표에 의문이 붙습니다.

둘째, SK하이닉스 용인 Y1의 첫 클린룸 오픈입니다. 예정은 내년 2월입니다. 이 날짜가 지켜지는지가 착공 앞당김이 완공 앞당김으로 이어지는지의 첫 시험대입니다.

셋째, 3분기 실적 시즌의 장비사 수주잔고입니다. 단가 계약이 연말에서 3분기로 당겨졌다면 그 흔적은 3분기 말 수주잔고에 먼저 찍힙니다. 잔고가 늘지 않으면 조기 협상은 관행 변화가 아니라 일회성 소음이었던 것입니다.

넷째, 9월과 10월 사이의 2027년 HBM 계약가 협상입니다. 이것은 수요 쪽 검증입니다. 협상에서 가격이 유지되거나 오르면 탑재량 축소 검토에도 불구하고 수요의 지불 의사가 살아 있다는 뜻이고, 인하되면 JP모건의 독해가 맞았던 것으로 기울어집니다.

t12 판별 일정

일주일 전 글에서 시장의 불신은 2027년을 향해 있다고 썼습니다. 그 불신에 대한 회사들의 대답이 이번 주에 나온 셈인데, 대답의 형식이 말이 아니라 착공과 발주라는 점이 이전과 다릅니다. 말은 믿거나 안 믿거나의 문제지만 공사는 진척률의 문제라, 이제부터는 분기마다 채점이 가능합니다. 위 네 개의 날짜가 그 채점표입니다.

TERM NOTES

용어 한 줄 정리

  1. 클린룸반도체 공정을 위해 먼지를 극도로 제어한 생산 공간. 클린룸이 열려야 장비 반입이 시작됩니다.
  2. Fab-in완공된 팹에 생산 장비를 반입하는 것. 이 글의 반입 규모는 월간 웨이퍼 처리 능력 기준입니다.
  3. K웨이퍼 월 1,000장을 뜻하는 단위. 150K는 월 15만 장 규모의 생산능력입니다.
  4. WFE웨이퍼 제조장비 시장. 노광, 증착, 식각 등 전공정 장비 전체의 연간 시장 규모를 가리킵니다.
  5. EUV극자외선 노광장비. 대당 수천억원으로 팹 장비 중 가장 비싸고, 과거에도 장기계약으로 조달했습니다.
  6. HBM고대역폭 메모리. D램을 수직으로 쌓아 AI 가속기에 붙이는 제품으로 이번 사이클 수요의 중심입니다.
  7. 투자 규율시황에 맞춰 설비투자 속도를 조절하는 원칙. 공급 과잉 반론에 대한 회사 측의 방어 논리입니다.
  8. 커버리지 개시증권사가 특정 업종이나 종목의 분석을 새로 시작하는 것. 통상 상세 보고서가 함께 나옵니다.
출처
  • 신한투자증권 반도체 장비 업종 보고서 (2026.08.06, 80p) · JP모건 아시아 테크 전략 (2026.08.05) · 씨티 글로벌 반도체 노트 (2026.08.04) · 삼성전자·SK하이닉스 공시 및 언론 종합 (2026.08) · 본 글은 교육·분석 목적이며 특정 종목의 매매 권유가 아닙니다. 투자 판단의 책임은 투자자 본인에게 있습니다.
Deep DiveAI·테크반도체반도체장비메모리AI CapEx한국주식
이 글은 교육·분석 목적의 리서치 기록이며 특정 종목의 매매를 권유하지 않습니다. 본문의 수치는 작성 시점 기준이고, 가설이 틀릴 수 있음을 전제로 반증 조건과 확인 지표를 함께 적었습니다. 투자 판단과 그 결과는 투자자 본인에게 귀속됩니다.
