FUTURVANA Futurvana
Futurvana Workspace · Research Document 부유식 데이터센터가 나온 이유, 계통 연결 대기 5년에 자리가 없다 목록으로
Futurvana Research · 아티클 · 2026-07-27
DEEP DIVE

부유식 데이터센터가 나온 이유, 계통 연결 대기 5년에 자리가 없다

발행 2026-07-27DEEP DIVE
KEY TAKEAWAYS

3줄 결론

  1. 계통연계 대기 5년과 주 단위 신규 유예가 겹치면서, 미국에서는 돈이 있어도 데이터센터를 꽂을 자리가 없어졌다.
  2. 부유식 데이터센터(FDC)는 조선사가 AI에 올라탄 이야기가 아니라, 육지 병목이 물 위로 밀려난 결과다.
  3. 그래서 이 테마의 수명은 조선 사이클이 아니라 육지 대기줄의 길이가 정한다.
READING GUIDE

이 글을 읽으면 알게 되는 것

  • AI 데이터센터가 기존 데이터센터와 물리적으로 어떻게 다른지, 그래서 왜 전력망이 이걸 사고로 취급하는지
  • 삼성중공업 FDC 표준 모델이 계통연계를 건너뛰는 구조와, 개념설계 인증(AiP)이 발주와 다른 이유
  • 메타의 RE100 탈퇴가 FDC의 LNG 자가발전과 같은 줄에 서 있는 이유
  • 이 테마를 판정하는 관문 네 개와, 어떤 조건에서 논리가 무너지는지

금요일 코스피는 하루에 5.72% 빠졌어. 6,690.62로 마감했지. 반도체가 -8%, 자동차가 -8.4%. 매도 사이드카가 걸린 날이야.

그날 아침 증권사 네 곳이 같은 회사에 대해 리포트를 냈어. 삼성중공업이야. DS투자증권, 신한투자증권, 상상인증권, 그리고 하나 더. 2분기 영업이익은 3,250억 원으로 컨센서스를 13% 밑돌았어. 실적은 미스였지.

재미있는 건 네 리포트가 실적 얘기를 한두 문단씩만 하고 전부 같은 세 글자로 넘어갔다는 거야.

FDC.

부유식 데이터센터(Floating Data Center). 배 위에 AI 서버를 얹는 거야.

처음 들으면 그냥 신기한 아이디어 같아. 나도 그랬어. "조선사가 AI 테마에 숟가락 얹네" 정도로 읽었지. 근데 왜 이게 실적보다 먼저 나오는지 따라가 보니까, 이건 조선 이야기가 아니었어.

육지에서 줄이 너무 길어진 이야기였어.

좀 긴 글이야. 순서대로 따라오면 왜 배가 답이 됐는지가 보일 거야.

왜 육지를 떠나는가

미국에서 데이터센터를 지으면 전기를 5년 기다려

내가 지난 몇 주 동안 전력 이야기를 계속했잖아. 변압기 리드타임, 계통연계 대기행렬, ESS, 온사이트 발전, 가스터빈. 일곱 편을 썼어. 그 이야기의 마지막 칸이 여기야.

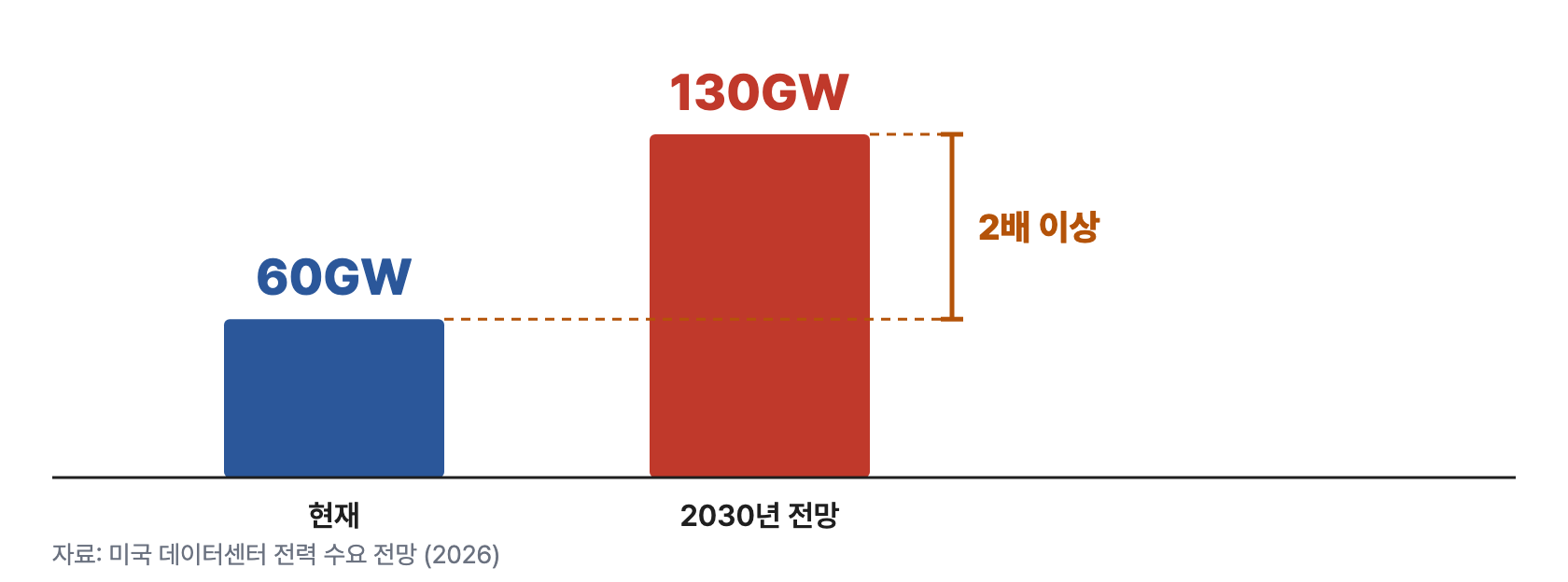

먼저 규모를 보자. 미국 데이터센터 전력 수요는 지금 약 60기가와트야. 2030년에는 130기가와트로 간다는 게 업계 공통 전망이고. 두 배가 조금 넘지.

조선 1 전력수요

근데 진짜 문제는 총량이 아니야. 한 지점에 5기가와트가 몰리는 거야. 그런 사이트가 미국에 다섯 여섯 개 계획돼 있어.

한 곳에 몰아서 짓는 이유가 있어. 프론티어 모델을 여러 개 만들어서 서로 자기대전을 시키려면 한 공간 안에 있어야 하거든. 알파고 제로가 자기 자신과 두면서 강해진 방식이야. 메타가 이 방향에 가장 적극적이라고 알려져 있어.

문제는 전력망 입장에서 이게 손님이 아니라 사고라는 거야.

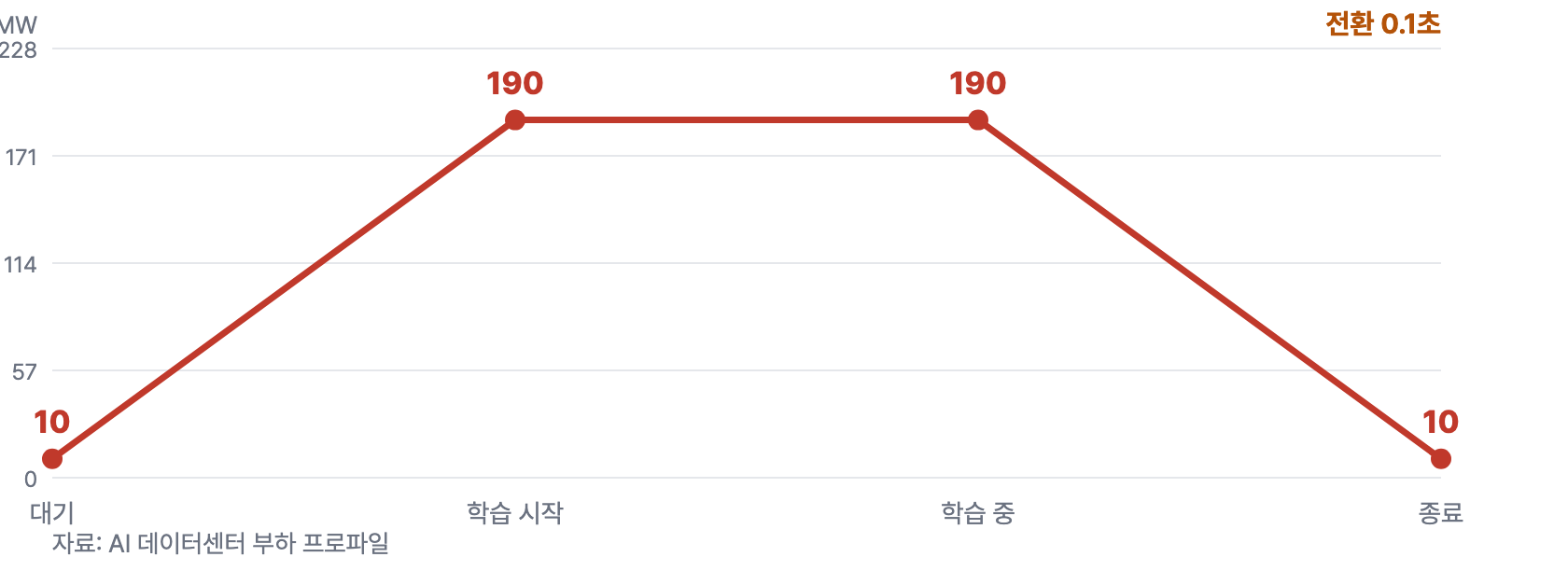

예전 데이터센터는 여러 회사 서버가 섞여 있어서 부하가 예측 가능했어. 낮에 올라가고 새벽에 내려가고. 근데 AI 데이터센터는 한 회사가 한 가지 일을 시켜. 학습 시작 버튼을 누르는 순간 10메가와트에서 190메가와트로 올라가. 0.1초 만에.

조선 2 부하급변

이게 실제로 사고를 냈어. 일론 머스크의 xAI가 멤피스에 지은 콜로서스가 첫 사례야. 옛 공장 부지에 2년 걸릴 공사를 3.5개월 만에 끝내고 서버 10만 대를 집적했는데, 주변 지역에 정전을 유발했어.

그래서 어떻게 대응했냐면, 테슬라 ESS를 대량 배치해서 부하 변동을 흡수하고, 끌어올 계통 전력이 100메가와트도 안 되니까 이동식 가스터빈 발전기 40대를 전국에서 끌어왔어. 약 160메가와트 규모야. 시민단체가 환경법 위반으로 제소했는데 "바퀴 위에 있으니 이동식 설비다"라는 논리로 1심에서 이겼고, 콜로서스 2호도 같은 방식으로 짓고 있어.

그리고 정치가 얹혔어

여기서 상황이 바뀌었어.

계통에 연결해 달라는 신청을 넣고 5년을 기다리는 게 지금 미국 표준이야. 마이크로소프트는 그 5년을 못 기다려서 "일단 짓고 나중에 연결한다"는 전략으로 갈아탔어.

그런데 기다림보다 더 무서운 게 나왔어. 아예 못 짓게 하는 거야.

메인주와 뉴욕주가 신규 데이터센터 유예를 선언했어. 뉴욕주는 신규 건설 1년 금지 행정명령에 7월 14일 서명했고. 미국 동부 전역으로 번지는 중이야.

이유는 단순해. 미국 동부 전력시장인 PJM은 3년 뒤 도매 전기요금이 50% 오를 거라고 전망했어. 버지니아는 2024년 기준 이미 주 전체 전력의 40% 이상을 데이터센터가 쓰고 있고.

주민 입장에서 보면 내 전기요금이 오르는데 그 원인이 옆 동네 창고처럼 생긴 건물이야. 11월에 중간선거도 있어.

연방에너지규제위원회(FERC)는 "추가로 드는 전력망 비용은 데이터센터가 전액 부담하라"는 지침을 냈지만, 정작 인허가권은 주에 있다며 발을 뺐어. 사업자들 입장에서는 돈은 다 내라면서 지어도 된다는 말은 안 해준 셈이지.

돈이 없어서 못 짓는 게 아니야. 돈은 있는데 꽂을 데가 없는 거야.

업계에서 요즘 데이터센터 대신 "토큰 팩토리"라는 말을 쓰기 시작했다는 것도 이 맥락이야. 이건 IT 시설이 아니라 전기를 먹어서 토큰을 뱉는 공장이라는 인식이 자리 잡은 거지.

광고

그래서 나온 답

190미터짜리 바지선

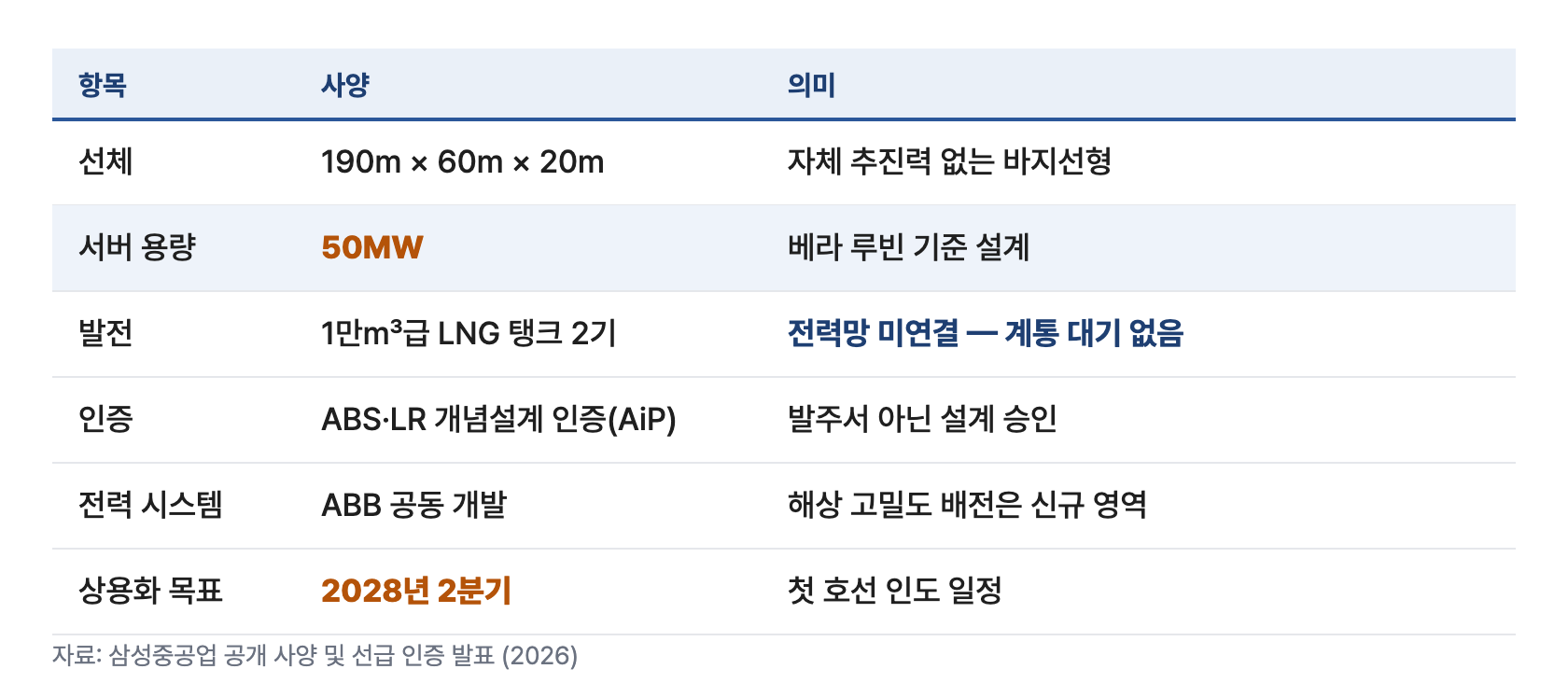

삼성중공업이 공개한 FDC 표준 모델 사양을 보면 이게 얼마나 진지한 물건인지 보여.

조선 4 FDC사양

길이 190미터, 폭 60미터, 깊이 20미터. 설계 흘수는 8미터. 자체 추진력이 없는 바지선형 부유체야. 축구장 두 개 반 정도 크기의 판때기를 물에 띄운다고 생각하면 돼.

갑판 위 데이터홀에 50메가와트 규모의 AI 서버가 들어가. 그리고 선체 하부에 1만 세제곱미터급 멤브레인형 LNG 탱크가 두 기 들어가.

여기서 잠깐 멈춰야 해. LNG 탱크가 왜 배 안에 들어갈까.

전기를 자기가 만들어 쓰거든.

이 배는 전력망에 연결하지 않아. LNG를 태워서 50메가와트를 직접 만들어. 계통연계 대기줄에 설 필요가 없다는 뜻이야. 앞에서 말한 5년을 통째로 건너뛰는 거지.

설계 기준도 눈여겨볼 만해. 서버는 엔비디아의 차세대 칩 플랫폼 베라 루빈을 기준으로 설계됐어. 개념 스케치가 아니라 다음 세대 칩을 넣을 걸 전제로 그린 도면이라는 뜻이야.

인증은 어디까지 왔나

아이디어와 실물 사이에 뭐가 있는지를 봐야 해.

삼성중공업은 미국선급협회(ABS)와 영국선급(LR) 두 곳에서 50메가와트급 FDC 개념설계 인증을 받았어. AiP(Approval in Principle)라고 해.

이게 무슨 뜻이냐면 "이 설계대로 만들면 선박으로 인정하겠다"는 거야. 배는 아무나 만들어서 띄울 수 없어. 선급이 인정해야 보험이 되고, 보험이 돼야 금융이 붙어. 그러니까 AiP는 사업의 출발선을 통과했다는 신호는 맞아.

다만 AiP는 주문서가 아니야. 이 구분을 흐리면 안 돼.

전력 시스템은 ABB와 같이 개발하고 있어. 해상에서 50메가와트급 고밀도 배전을 하는 건 기존 선박에 없던 영역이라 별도 개발이 필요하거든.

상용화 목표 시점은 2028년 2분기야.

이건 배가 아니라 떠다니는 발전소야

이 이야기가 전력 시리즈의 연장인 이유가 여기 있어.

내가 몇 주 전에 "발전소가 데이터센터 옆으로 이사왔다"고 썼잖아. 계통에서 전기를 받아오는 게 너무 느리니까 데이터센터 부지 안에 가스터빈이나 연료전지를 직접 놓는 흐름 말이야.

FDC는 그 논리의 끝판이야. 발전소를 옆에 놓는 걸 넘어서, 발전소와 데이터센터를 한 덩어리로 만들어서 아예 육지를 떠나는 거지.

메타가 기후 서약에서 내려왔다

메타가 RE100을 나갔어

지난 금요일에 뉴스가 하나 나왔어. 메타가 RE100에서 탈퇴했다는 거야. 2016년에 가입했으니까 10년 만이야.

이유가 명확해. 클라이밋그룹 대변인이 이렇게 말했어. 메타와 여러 차례 심층 논의를 거쳤고, 신규 가스 발전 투자 때문에 기술적 기준을 더 이상 충족할 수 없게 돼서 탈퇴했다는 거야.

규모를 보면 이해가 가. 루이지애나에 짓는 하이페리온 데이터센터 하나에만 가스발전소 10기를 붙이는 계약을 했어. 루이지애나 전체로는 7.5기가와트 규모 가스 증설이 걸려 있고.

메타는 여전히 재생에너지 인증서를 사서 연간 전력 사용량의 100%를 매칭하겠다고 해. 자사 지원 풍력·태양광이 전 세계에 29기가와트 가까이 된다고도 하고.

근데 실제로 태우는 건 가스야.

FDC의 LNG 자가발전도 정확히 같은 줄에 서 있어.

이걸 어떻게 읽어야 하나

이 얘기를 하는 이유는 도덕적 평가를 하려는 게 아니야. 투자자 입장에서 방향을 읽어야 하니까 하는 거야.

지난 5년간 데이터센터 전력 논의의 기본값은 재생에너지였어. RE100이 사실상 업계 표준이었고, 태양광·풍력 조달 계약이 계속 늘었지.

그 기본값이 지금 깨지는 중이야. 세계에서 가장 큰 데이터센터 사업자 중 하나가 "기술적으로 못 맞추겠다"고 공식 선언했으니까.

AI 전력 수요가 기후 서약을 이긴 거야.

그래서 앞으로 몇 년간 AI 인프라의 전력 해법은 재생에너지가 아니라 가스 쪽으로 기울 가능성이 높아. 태양광은 밤에 안 되고 풍력은 바람이 없으면 안 되는데, AI 학습은 24시간 일정한 부하를 요구하거든. 배터리로 메우려면 비용이 또 붙고.

그리고 그 방향의 가장 극단적인 구현체가 바다에 떠 있는 LNG 발전 데이터센터야.

이건 FDC 테마에 유리한 배경이기도 하고, 동시에 리스크이기도 해. 환경 규제가 다시 강해지면 가장 먼저 표적이 되는 구조거든.

진짜 살 사람이 있나

계약 라인업을 하나씩 보자

개념설계 인증은 앞에서 말했듯 주문서가 아니니까, 이게 제일 중요한 질문이야.

그래서 계약 쪽을 하나씩 확인해봤어.

첫째, 부지와 세입자를 담당하는 파트너. 삼성중공업은 2026년 4월에 텍사스 달라스에 있는 무스테리안(Mousterian Corporation, 약칭 M3)과 양해각서를 맺었어. 고밀도 AI 컴퓨트에 집중하는 인프라 개발사야. 역할 분담이 명확해. 삼성중공업이 배를 만들고, 무스테리안이 부지를 찾고 세입자를 데려와.

이 달라스 파트너가 밝힌 목표가 3년 안에 1.5기가와트 이상이야. 50메가와트짜리 한 척이 기준이니까 산술적으로 서른 척이지. 목표는 목표일 뿐이지만, 시범선 한 척 띄워보자는 규모의 이야기가 아니라는 건 분명해.

둘째, 서버. 미국 AI 서버 전문업체 슈퍼마이크로와 공동개발 계약을 맺고 해상 환경에서 서버가 실제로 돌아가는지 검증하고 있어. 흔들리는 배 위에서 고밀도 서버를 돌리는 건 검증된 적이 없는 영역이거든.

셋째, 선주. 그리스 선주가 붙었어. 배를 소유하고 운영할 주체가 필요하거든. 조선사는 만들어서 팔지, 운영하지 않으니까.

넷째, 최종 고객. 2025년 10월에 오픈AI와 부유식 데이터센터 개발을 포함한 포괄 협력 의향서를 맺었어.

증권사 리포트에 나온 첫 실물 건은 텍사스 AI 데이터센터향이야. 2028년 상반기 인도를 목표로 2026년 하반기 안에 최대 2척 수주를 기대한다고 돼 있어. 건조는 재가동한 2도크에서 하고.

혼자 하는 게임이 아니야

그리고 이건 삼성중공업 혼자만의 이야기가 아니야. HD현대도 뛰어들었어. 한국 조선 빅3가 FDC를 놓고 경쟁하는 구도가 만들어졌다는 보도가 나왔어.

경쟁이 붙었다는 건 보통 시장이 있다는 신호야. 조선사들은 발주 없는 개념설계에 돈을 오래 쓰지 않거든.

한 가지 더 붙이면, 이건 한국 조선업에 꽤 잘 맞는 물건이기도 해. 바지선은 추진 시스템이 없어서 상선보다 구조가 단순해. 대신 그 위에 얹는 전력·냉각·거주 설비는 해양플랜트에 가까워. 상선과 해양을 둘 다 하는 회사가 유리한 조합이야.

정직하게 반대편

이 이야기의 매력은 "바다가 부지·전력·냉각 세 가지를 한 번에 푼다"는 데 있어. 육지에서 이 셋은 각각 인허가·계통연계·용수 문제로 막혀 있으니까.

근데 나는 이렇게 물어야 한다고 봐. 바다가 셋을 다 푸는 걸까, 아니면 셋 다 반만 푸는 걸까.

부지는 확실히 풀려. 전력도 자가발전이니 풀려. 냉각은 해수를 쓰면 육지 증발탑보다 유리해. 참고로 육상 데이터센터의 증발식 냉각은 500메가와트 기준으로 인구 5만~10만 도시의 물 소비량과 맞먹고, 그 물은 재활용이 안 돼. 물을 아끼려고 공랭식으로 바꾸면 소음이 반경 2킬로미터까지 퍼지고. 그러니까 해수 냉각의 이점은 진짜야.

여기까지는 인정.

문제는 새로 생기는 것들이야.

첫째, 거리야. AI 학습은 응답 속도에 덜 민감하지만 추론 서비스는 민감해. 해저 케이블로 연결하면 육상 광케이블보다 경로가 길어져. 어떤 워크로드를 태울 수 있는지가 갈려. 학습 전용이면 괜찮고, 실시간 서비스면 문제가 돼.

둘째, 날씨야. 텍사스 앞바다는 허리케인 지대야. 50메가와트짜리 컴퓨팅 자산을 태풍 경로에 띄워놓는 것에 대한 보험료가 얼마일지는 아직 아무도 몰라. 보험료는 사업 수익성에 직결되는데 선례가 없어.

셋째, 사람이야. 데이터센터는 무인이 아니야. 장애 대응 인력이 상주해야 하고, 해상 근무는 육상보다 인건비가 비싸. 교대 근무 체계도 따로 짜야 하고.

넷째, 이게 제일 중요한데, 지금까지 나온 건 전부 개념설계 인증과 양해각서와 공동개발 계약이야. 실제 발주 계약서는 아직 한 장도 공개되지 않았어.

조선주를 볼 때 항상 헷갈리는 게 이거야. 인콰이어리(문의)와 LOI(의향서)와 본계약은 전혀 다른 물건인데 뉴스에서는 다 비슷하게 읽혀. 실제로 국내 방산·조선 업체들이 최근 몇 년간 겪은 일정 지연 대부분이 이 구간에서 발생했어.

그래서 뭘 보면 되나

FDC는 조선사가 AI에 숟가락을 얹는 이야기가 아니야. 육지 인프라 병목이 너무 심해서 물 위로 밀려난 이야기야.

그래서 이 테마의 수명은 조선업 사이클이 아니라 육지 대기줄의 길이가 결정해.

역으로 말하면, 미국 계통연계 대기가 짧아지고 주 단위 규제가 풀리면 FDC의 매력은 줄어들어. 이건 리스크 요인이라기보다 이 테마를 이해하는 방식이야. 어떤 조건에서 이 논리가 무너지는지를 알고 있어야 뉴스가 나왔을 때 판단이 되거든.

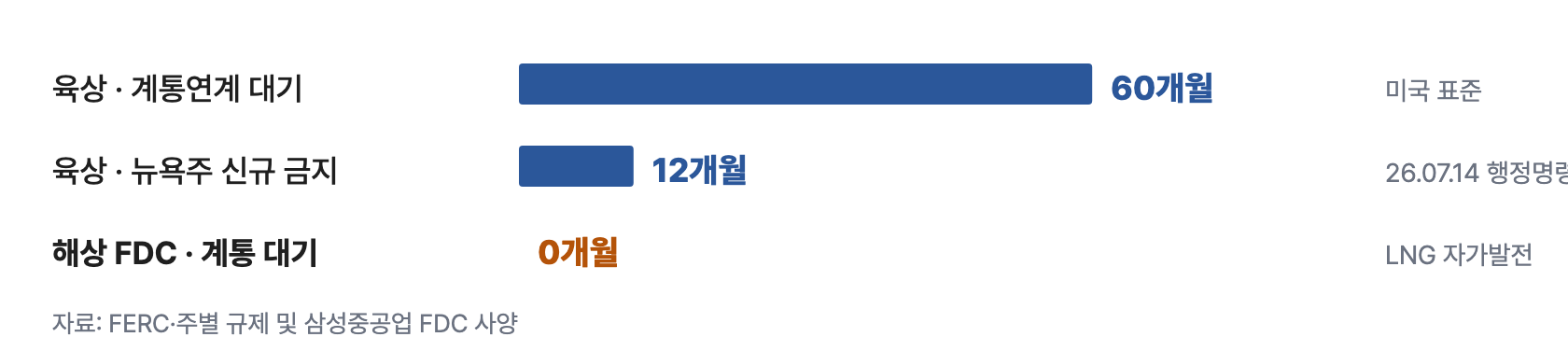

조선 3 대기줄

이 테마를 판정할 관문은 네 개야.

첫째 관문. 2026년 하반기 안에 텍사스 건 실제 수주 계약이 나오는가. 이게 안 나오면 나머지는 다 얘기일 뿐이야. 연내 계약이 목표라고 회사가 밝힌 만큼, 4분기 공시를 봐야 해.

둘째 관문. 나온다면 몇 척인가. 한 척이면 실증이고, 두 척 이상이면 시리즈의 시작이야. 조선업에서 시리즈 발주는 척당 원가가 확 떨어지는 지점이라 수익성이 완전히 달라져. 같은 도면으로 반복 건조하면 학습효과가 붙거든.

셋째 관문. 2028년 2분기 인도 일정이 유지되는가. 조선 프로젝트에서 첫 호선 일정 밀림은 흔한 일이고, 그때마다 다음 발주가 미뤄져. 특히 이건 세상에 없던 선종이라 리스크가 평소보다 커.

넷째 관문. 세입자가 누구로 확정되는가. 하이퍼스케일러가 직접 임차하면 신용도가 최상급이고, 신생 AI 회사면 계약서의 질이 달라져. 지난 몇 주 동안 내가 계속 말한 얘기잖아. 계약서는 물량이 아니라 상대방의 신용으로 값이 매겨져.

하나만 더 붙일게.

전력 시리즈를 쓰면서 내가 계속 반복한 문장이 있어. 병목은 풀리는 게 아니라 주소를 옮긴다는 거야. 변압기에서 계통으로, 계통에서 터빈으로, 터빈에서 가스로.

이번엔 주소를 아예 육지 밖으로 옮겼어.

바다에 띄우는 게 최종 정답이라서가 아니야. 육지에서 기다리는 값이 배를 만드는 값보다 비싸졌기 때문이야.

그 비교가 뒤집히는 순간이 이 테마의 끝이고, 지금은 아직 그 근처도 아니야.
